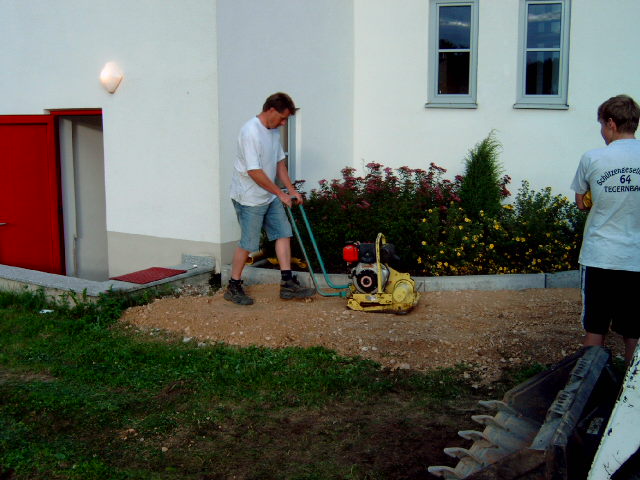

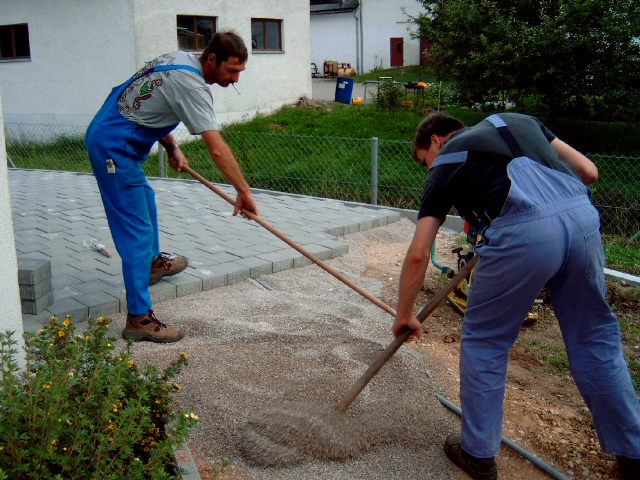

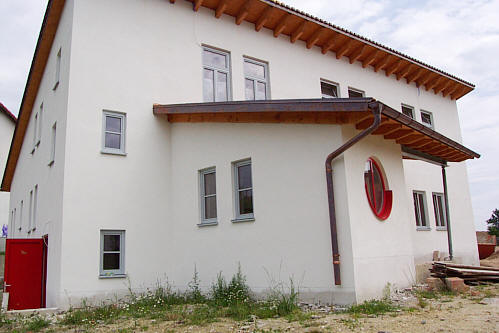

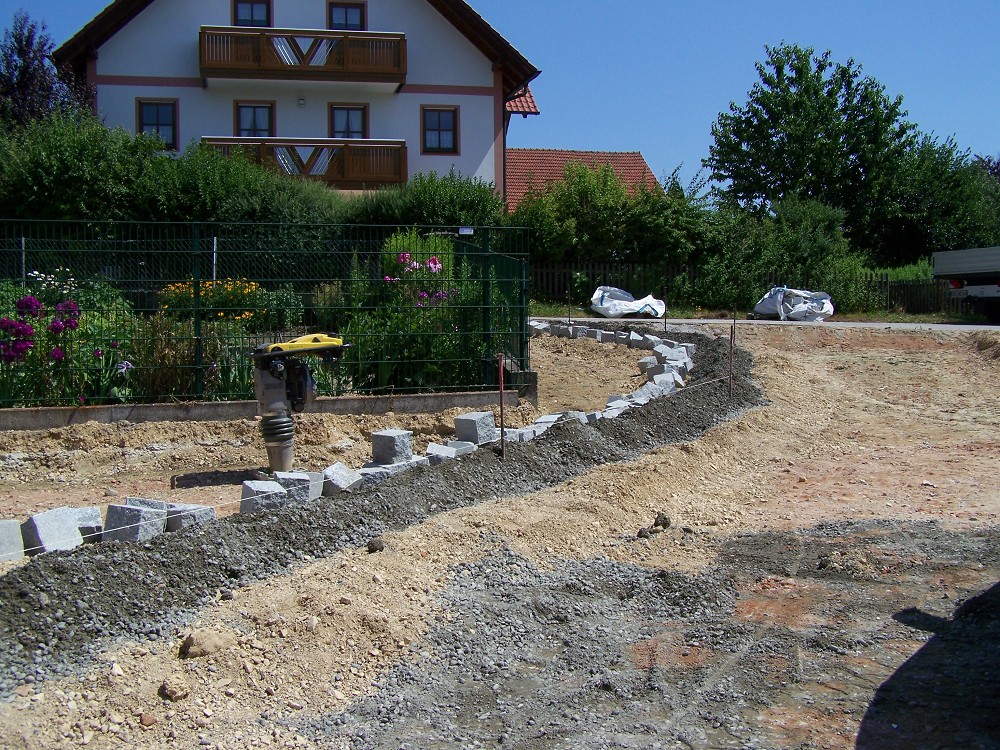

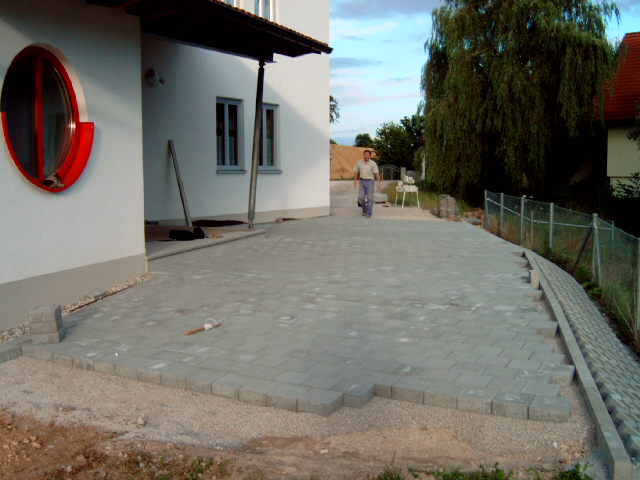

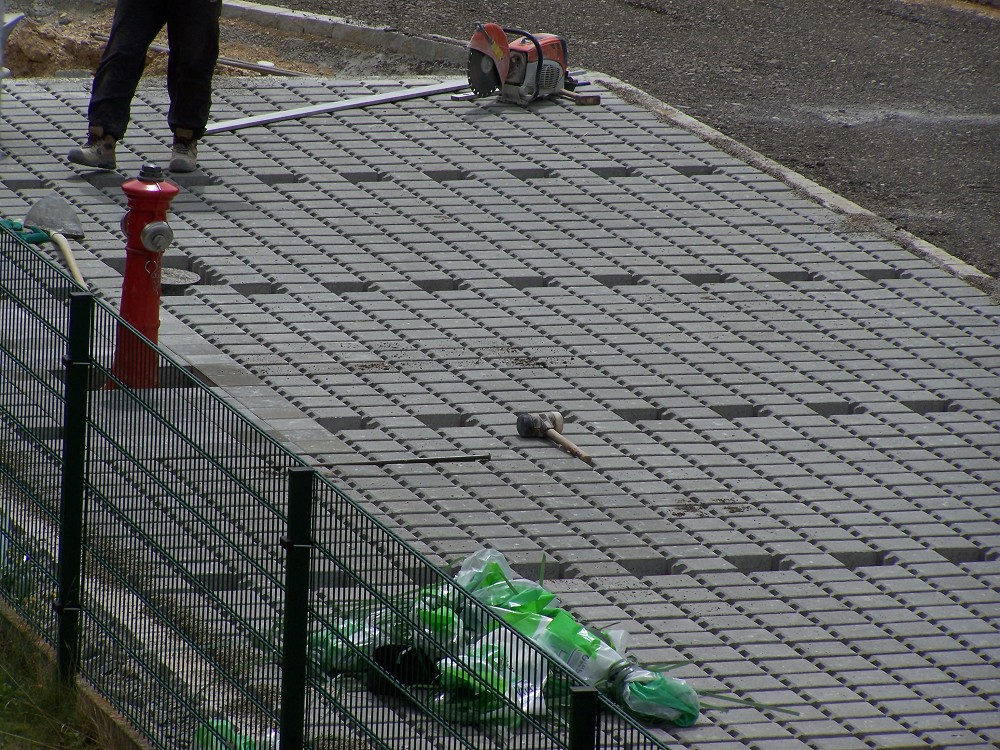

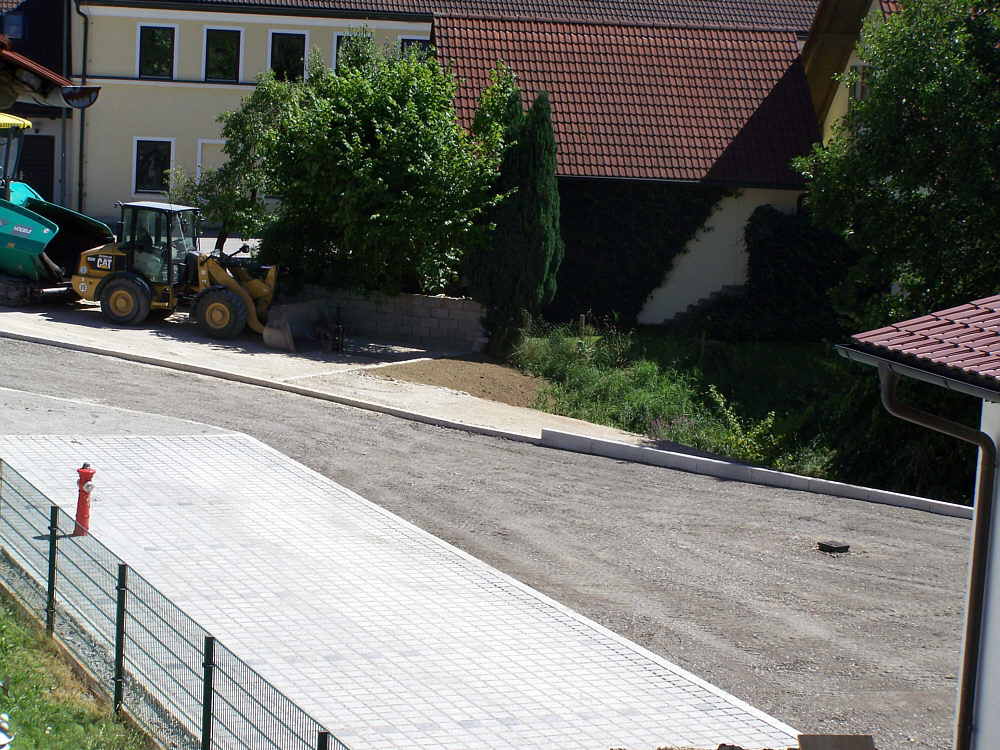

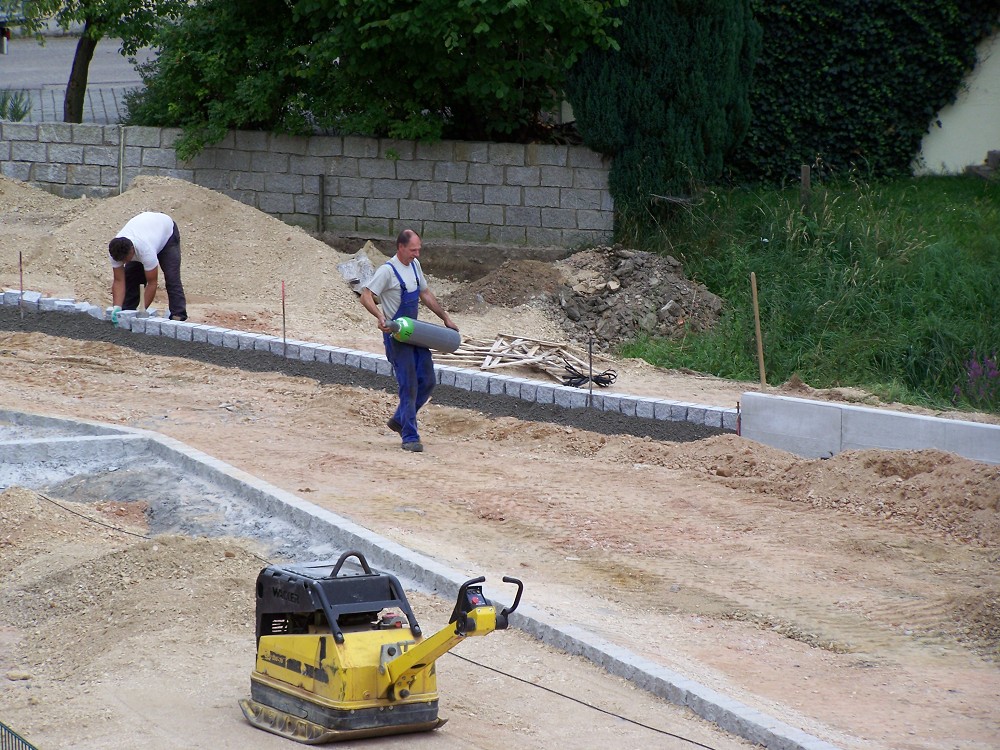

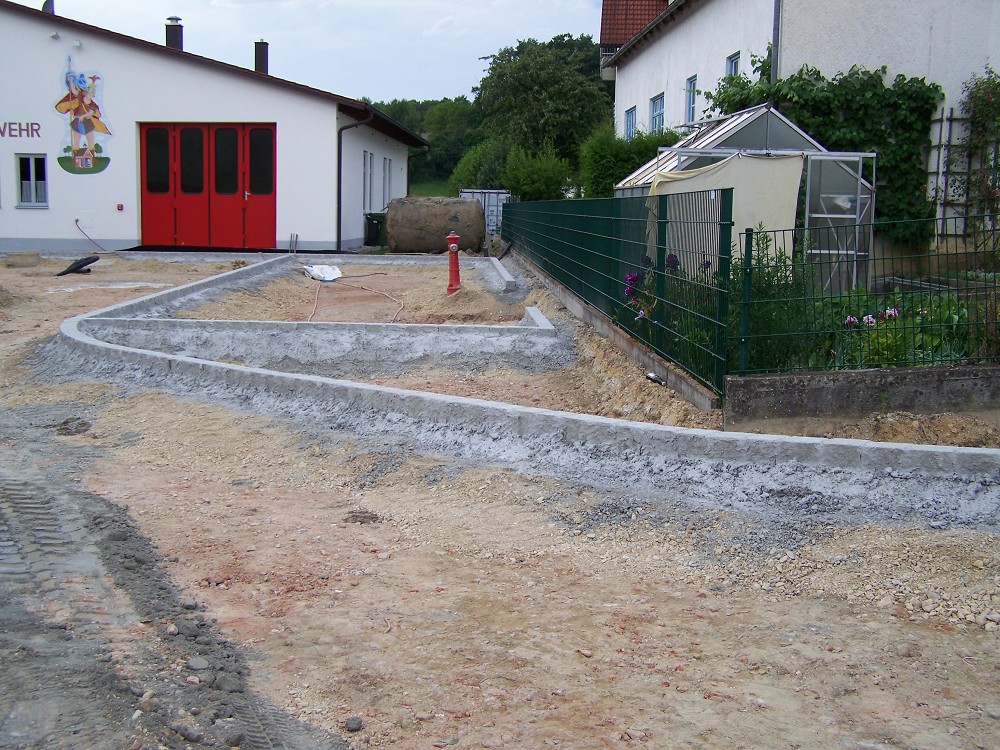

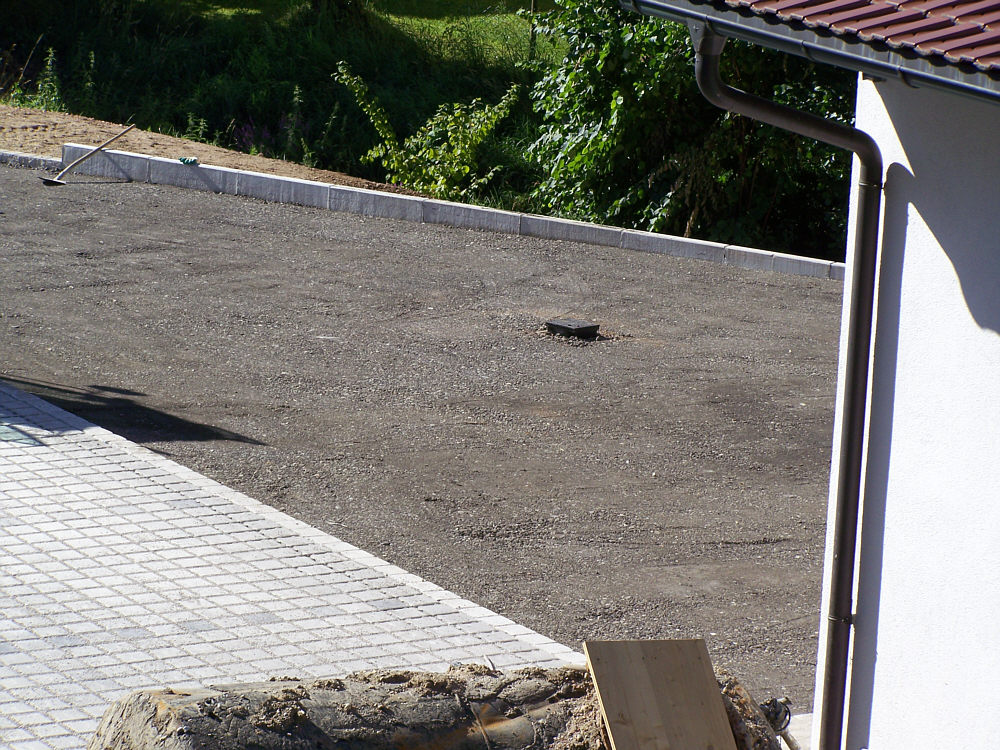

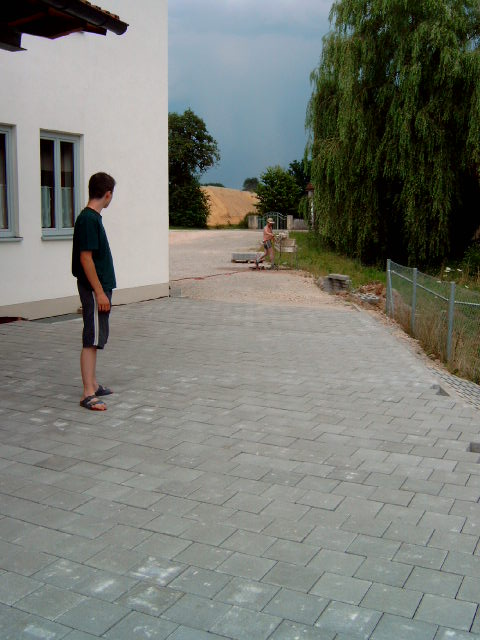

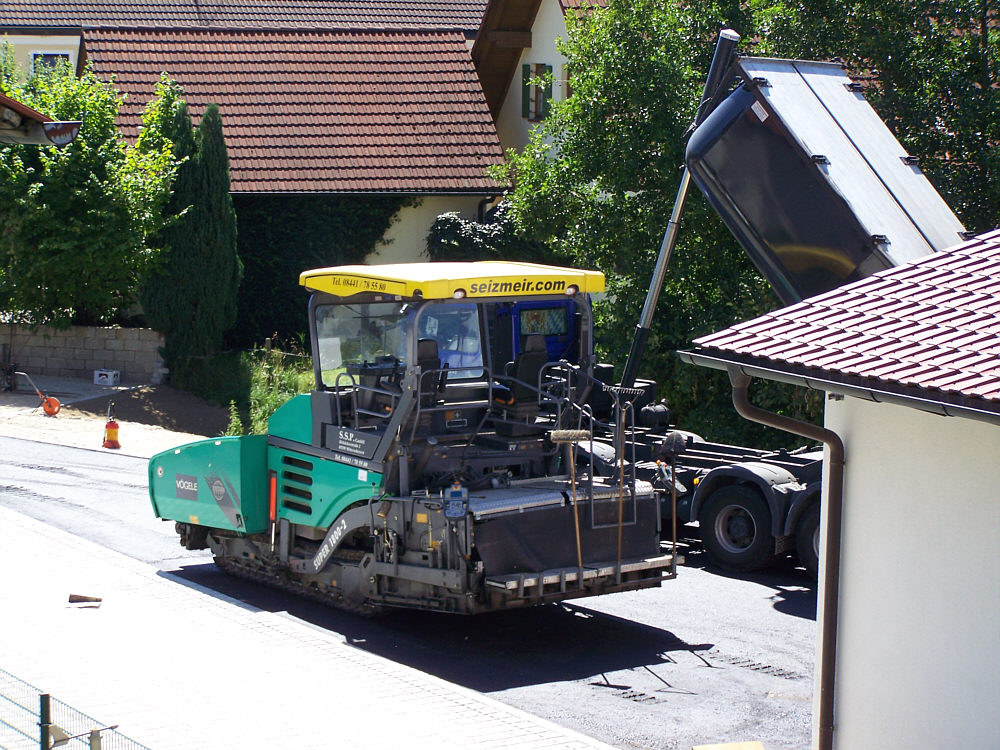

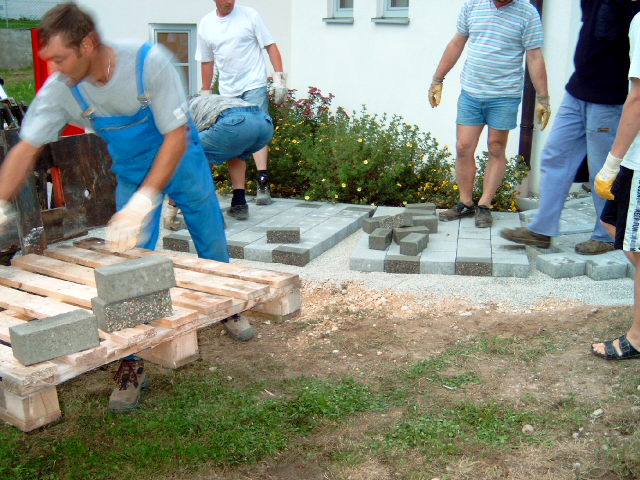

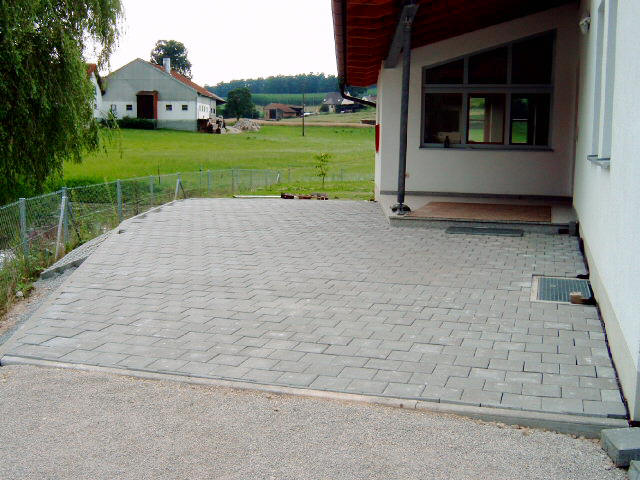

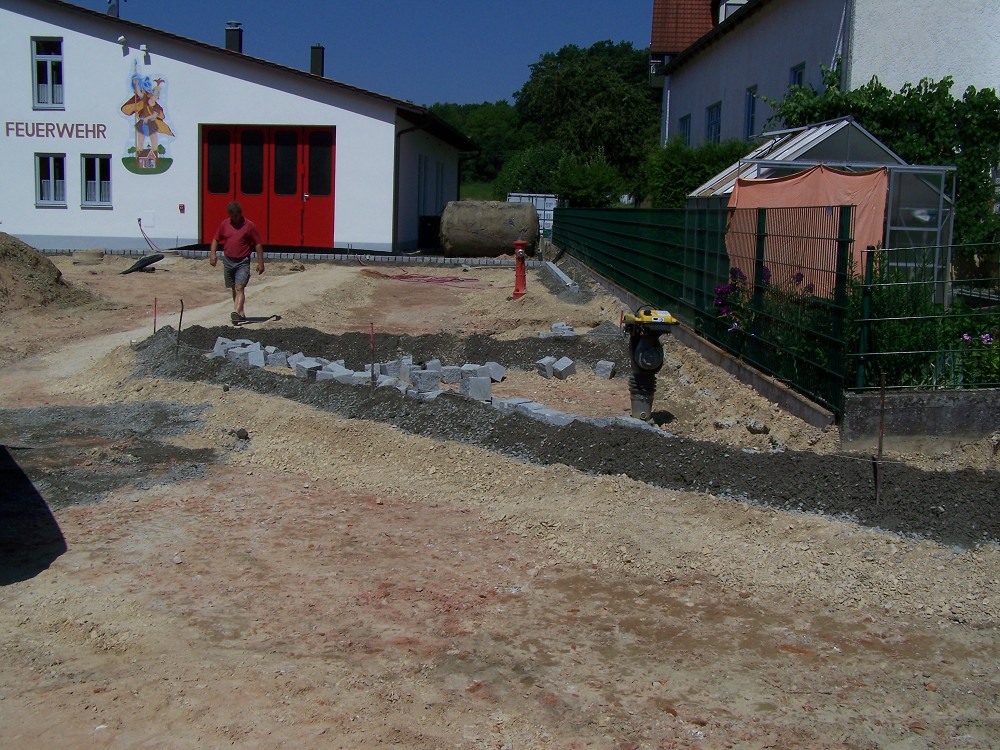

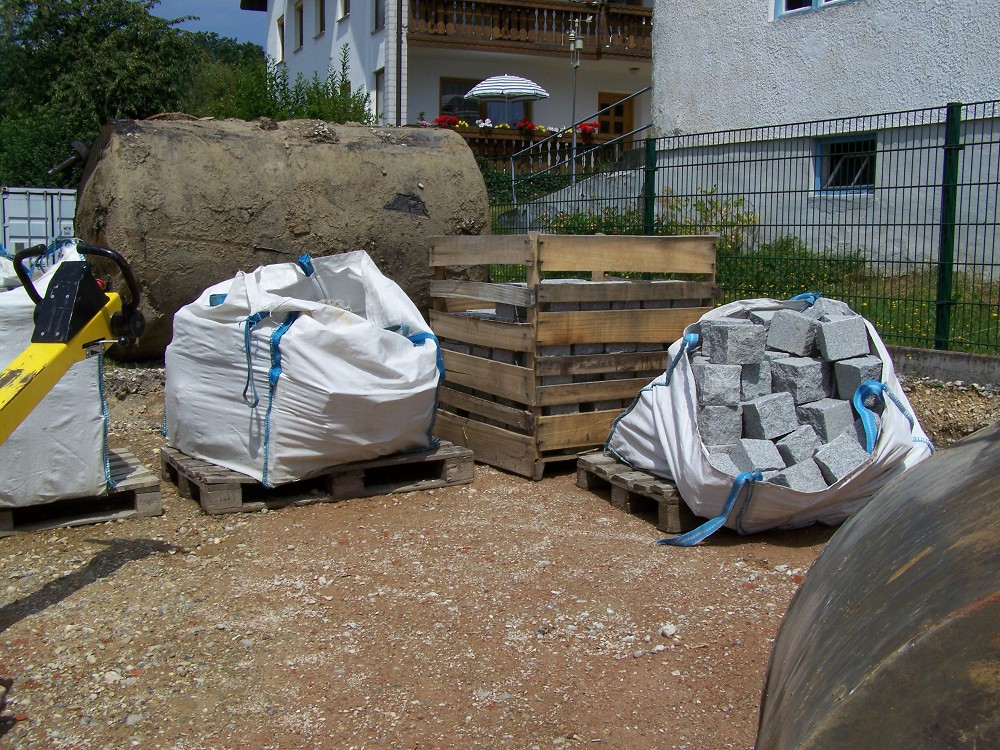

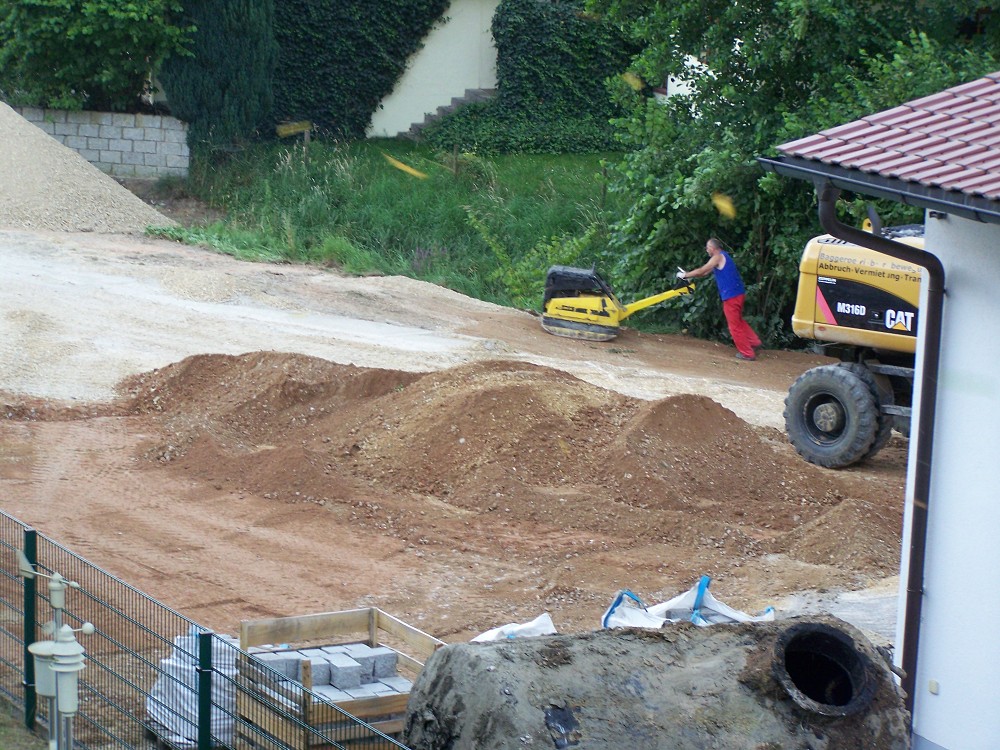

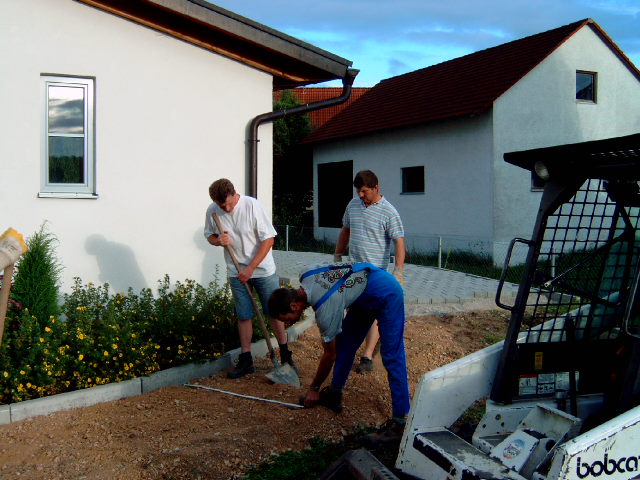

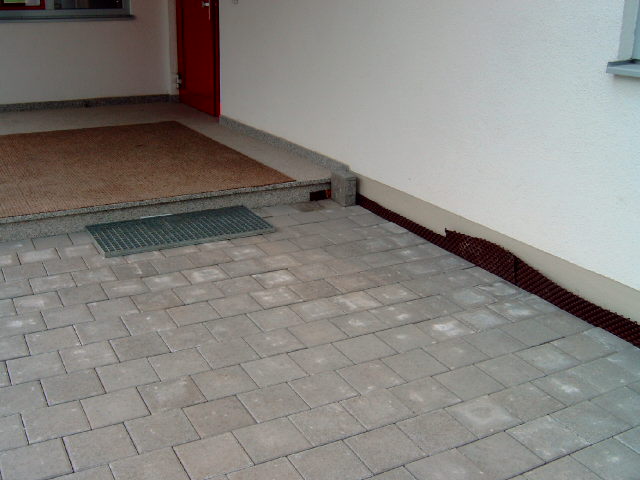

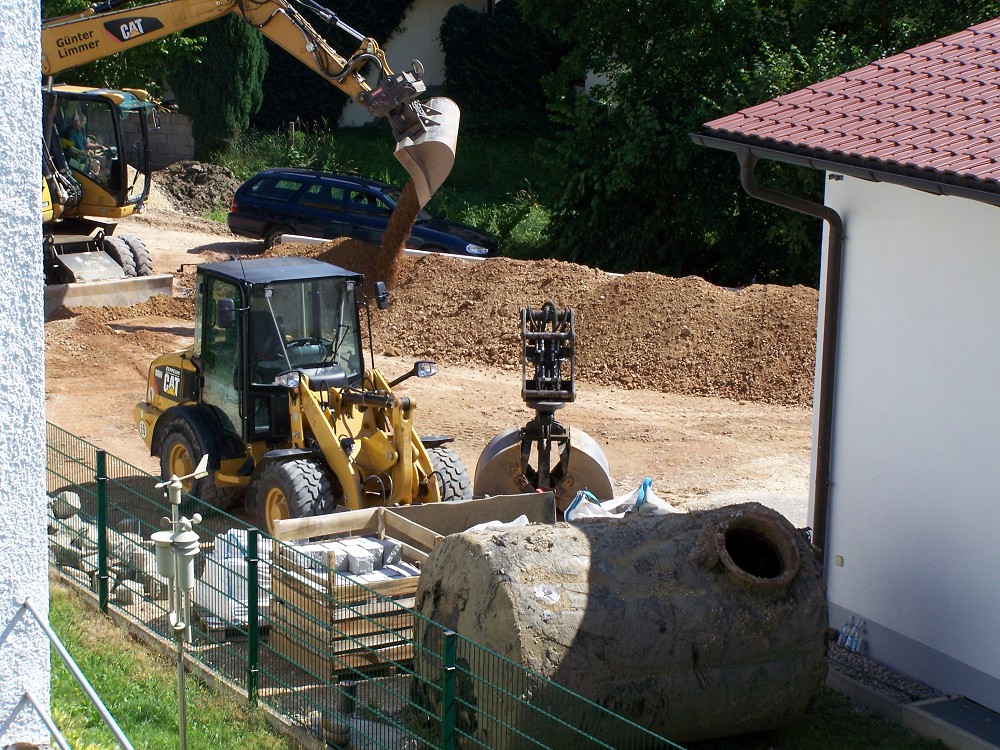

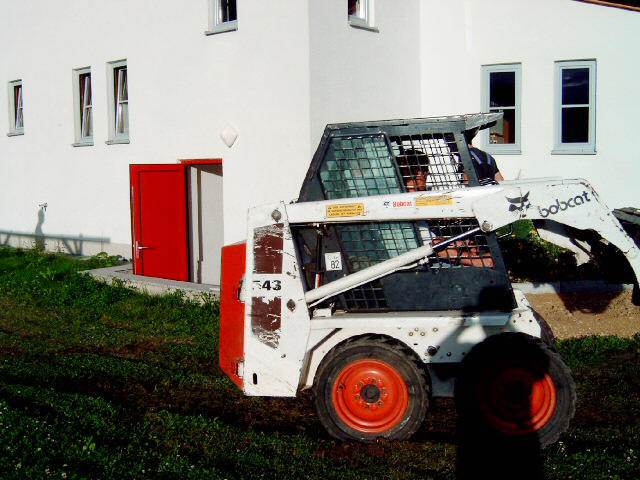

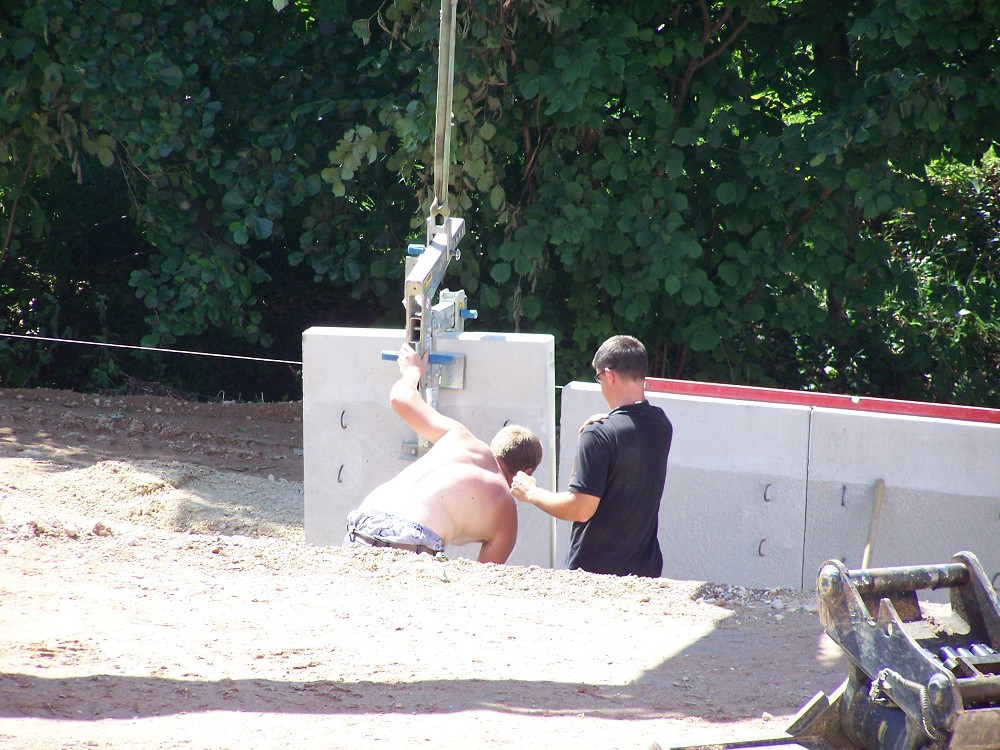

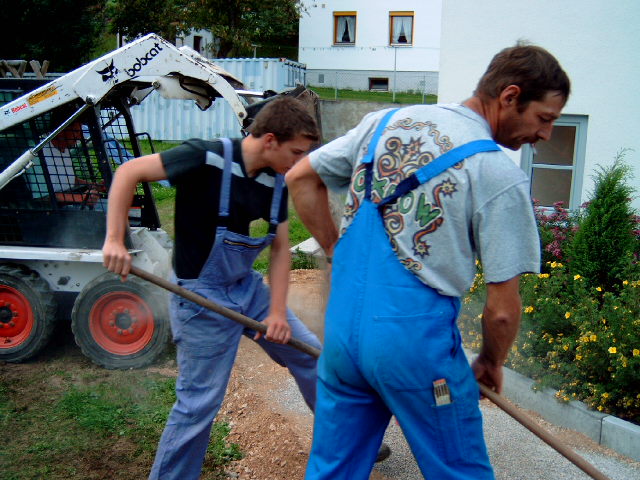

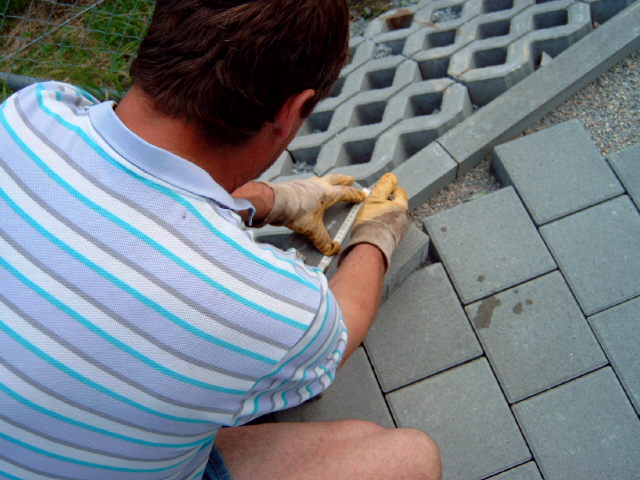

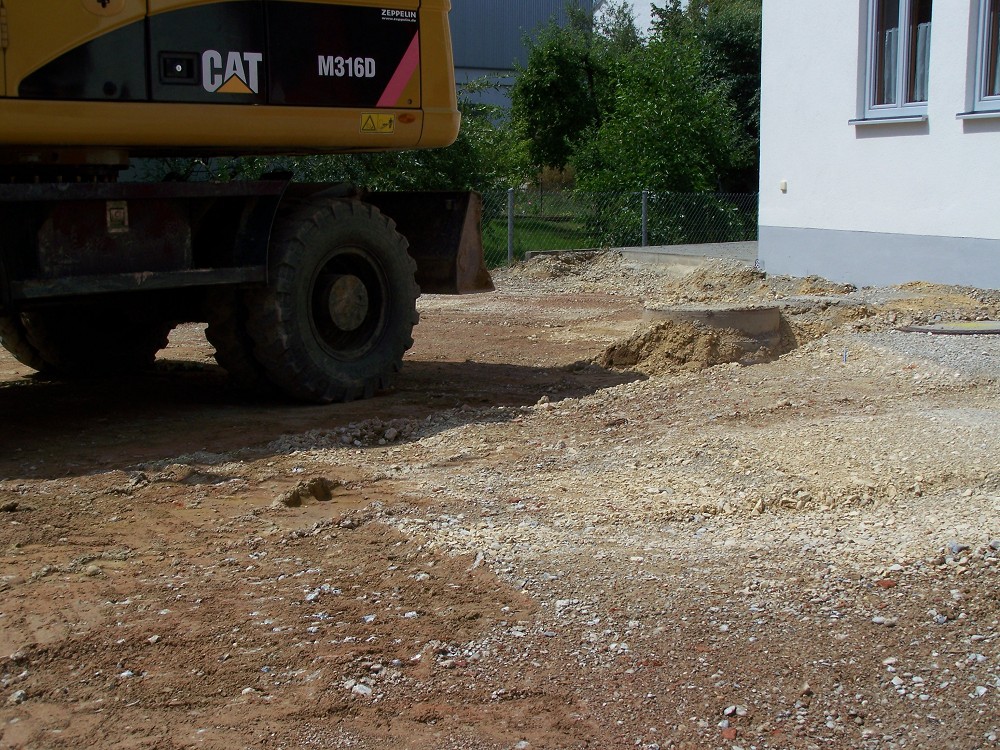

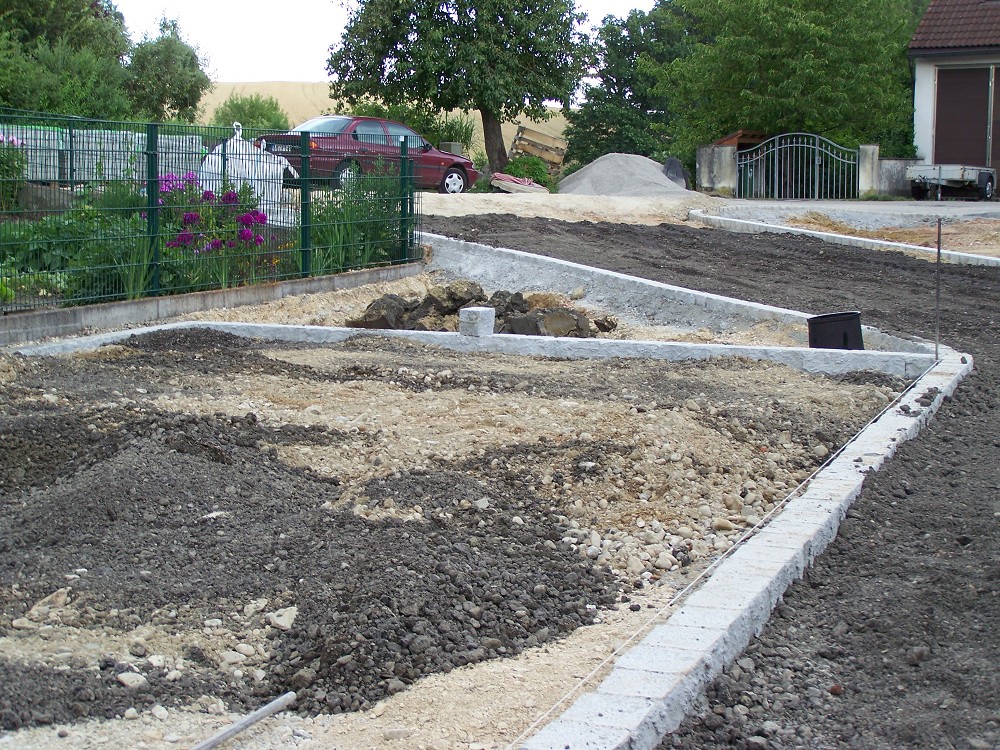

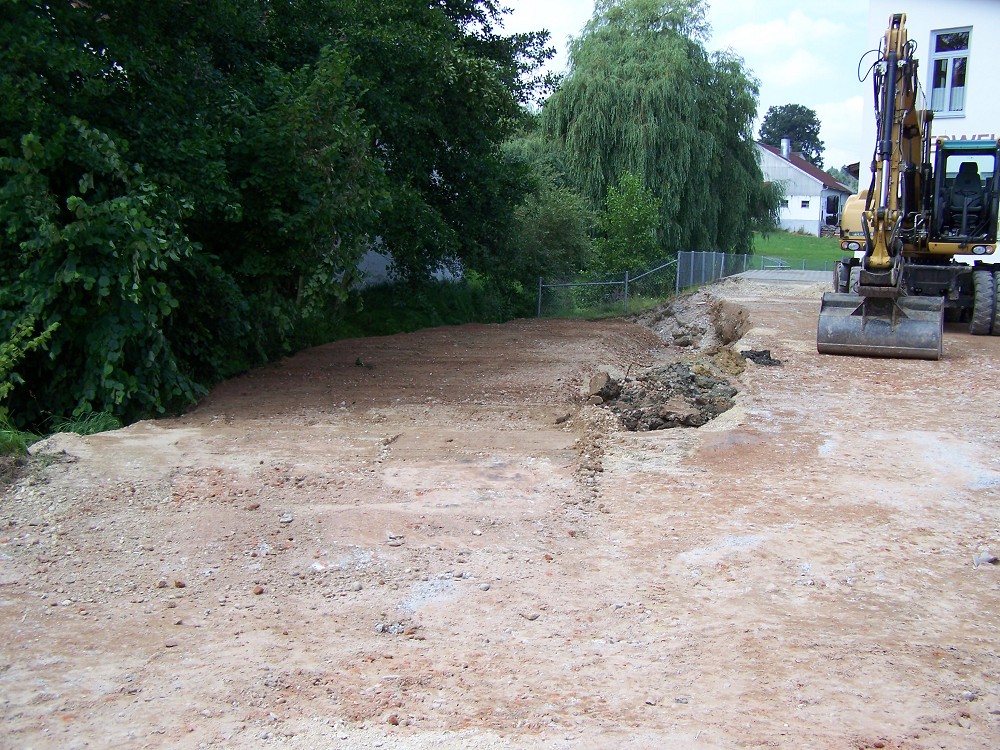

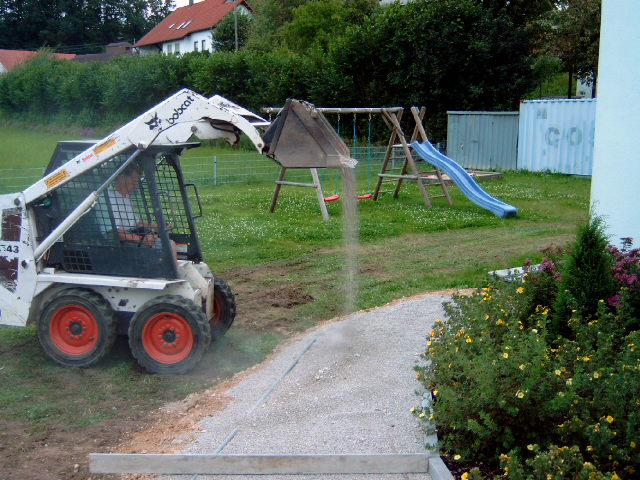

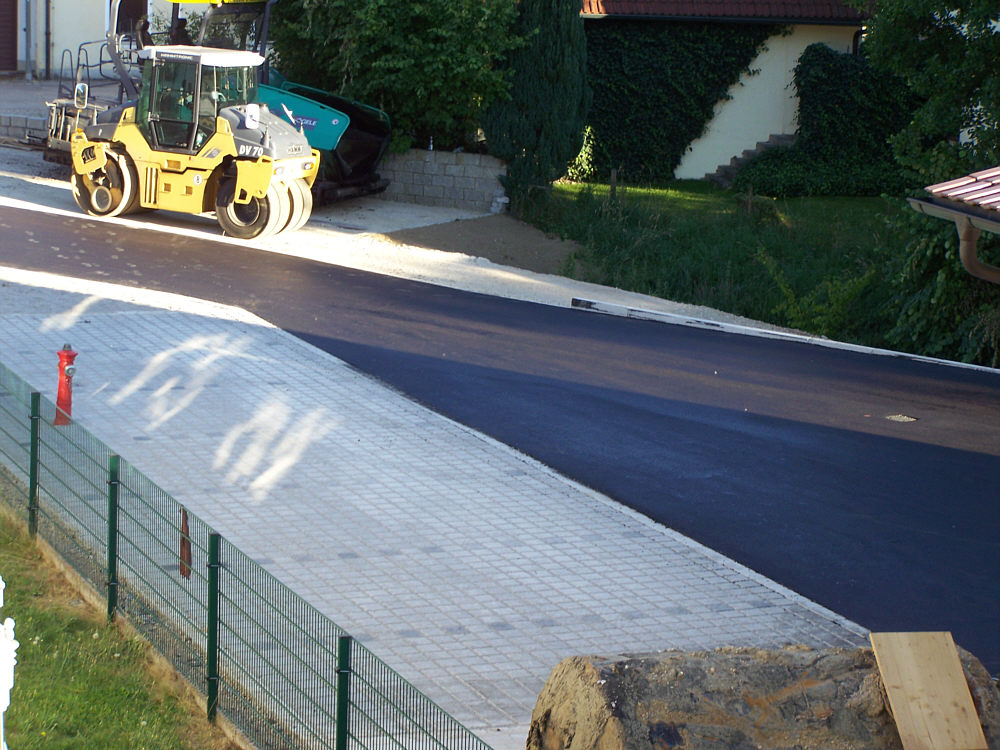

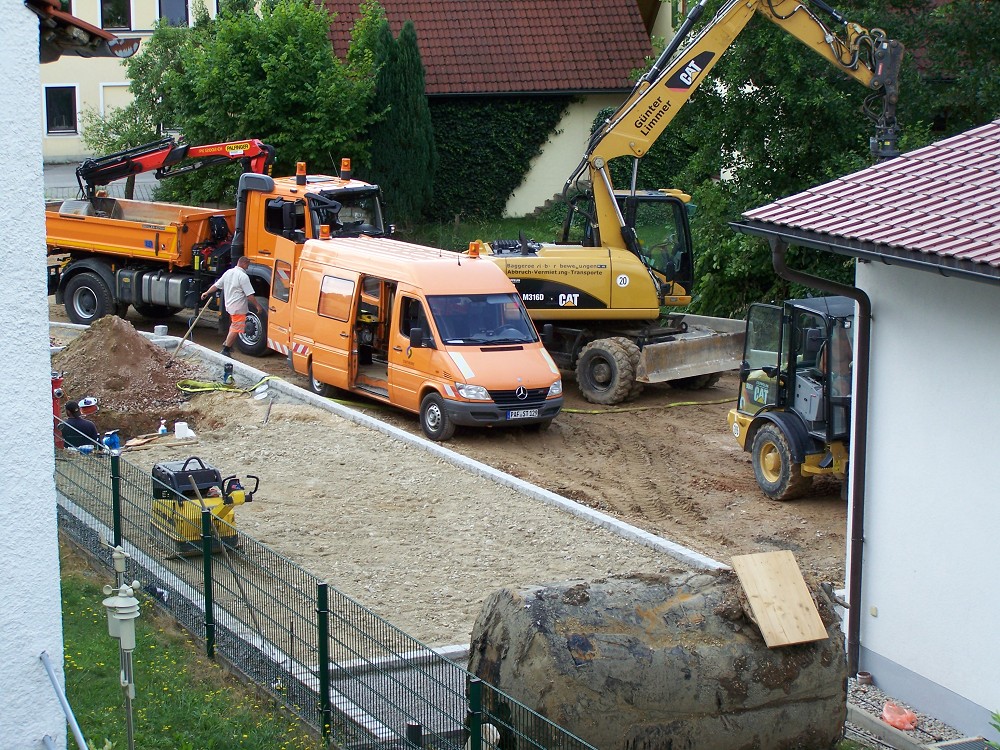

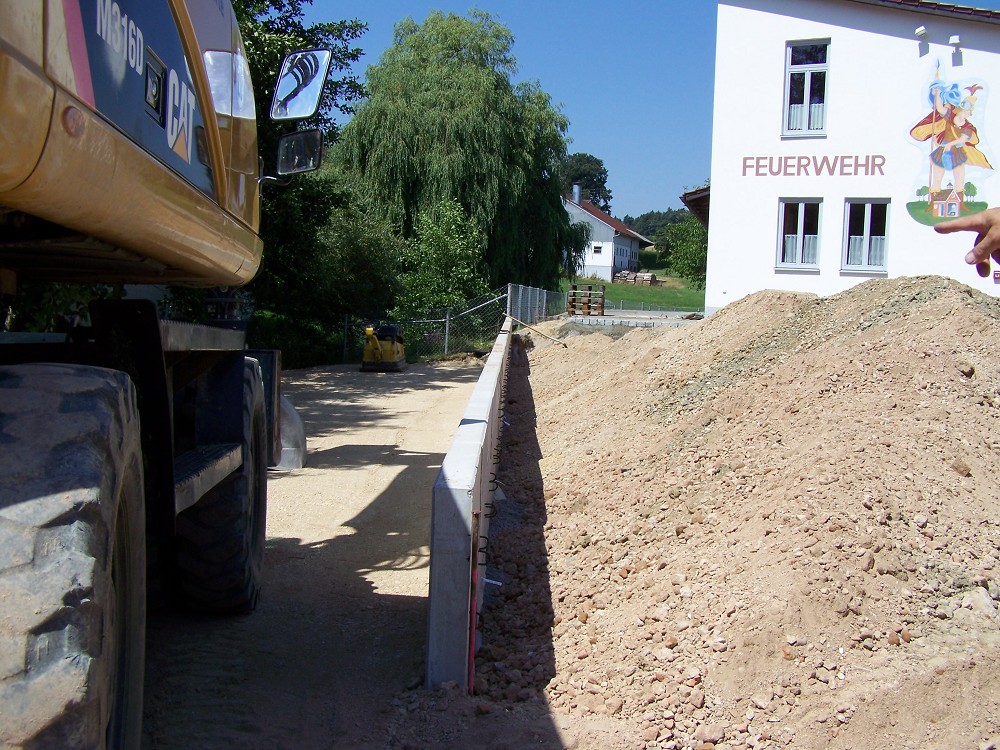

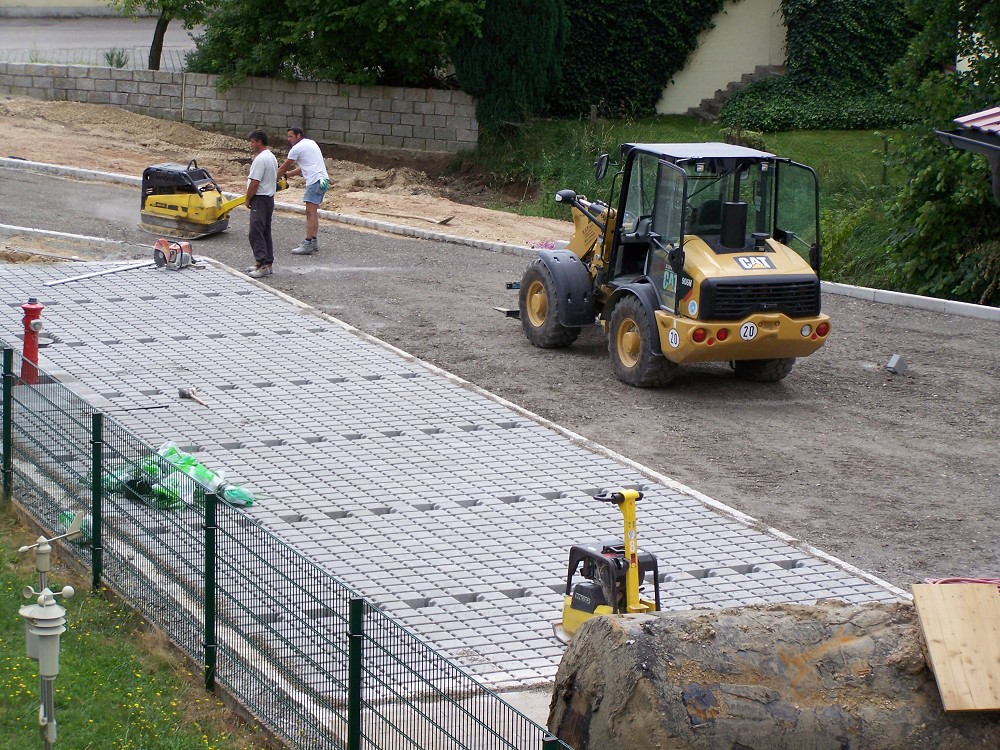

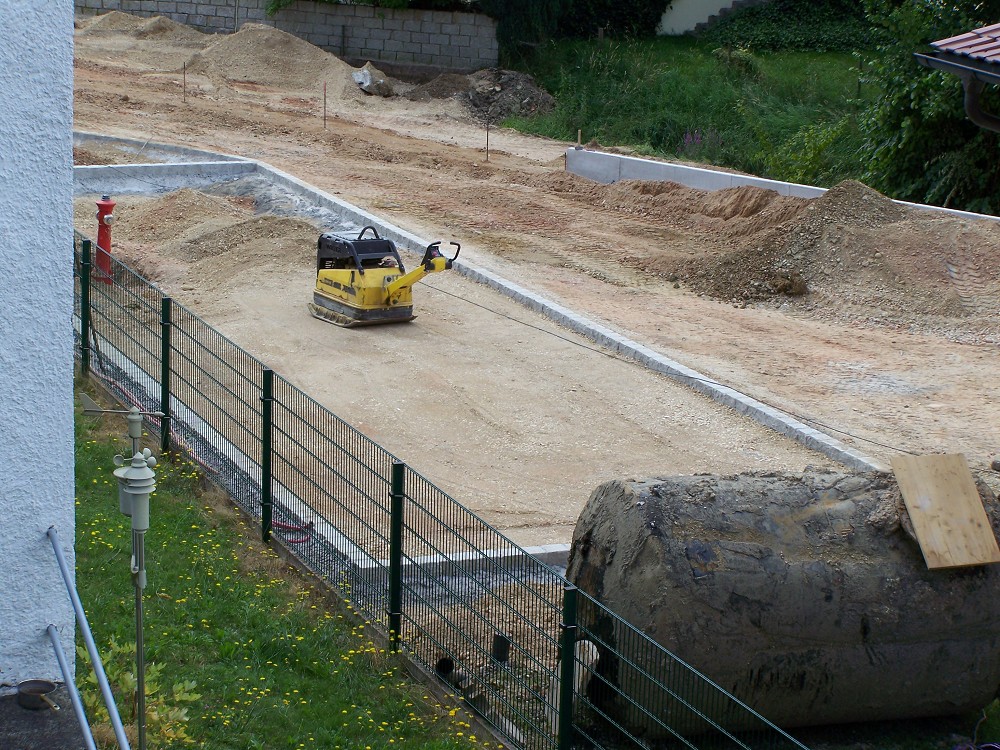

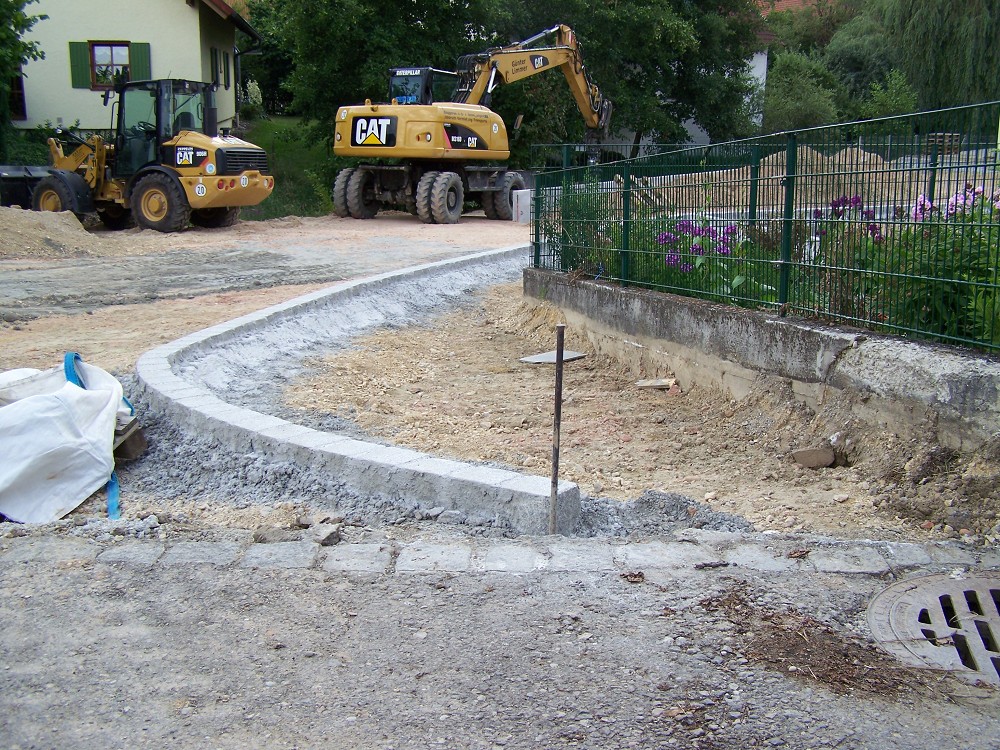

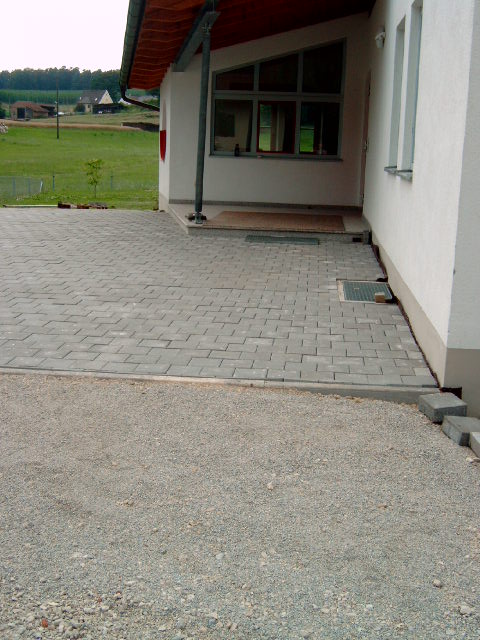

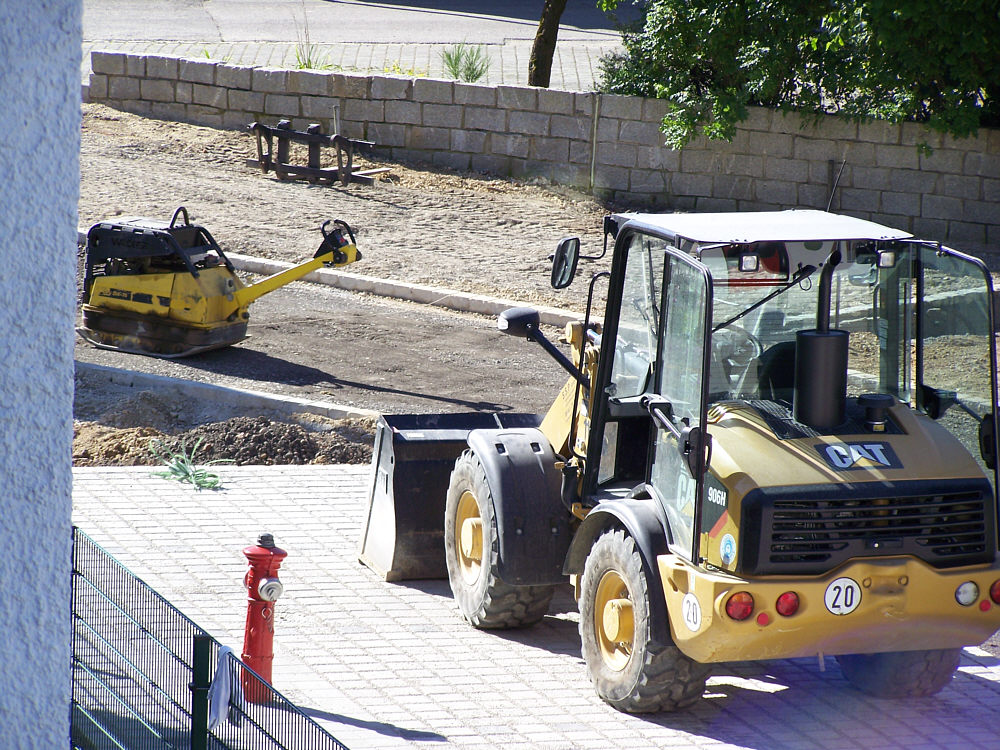

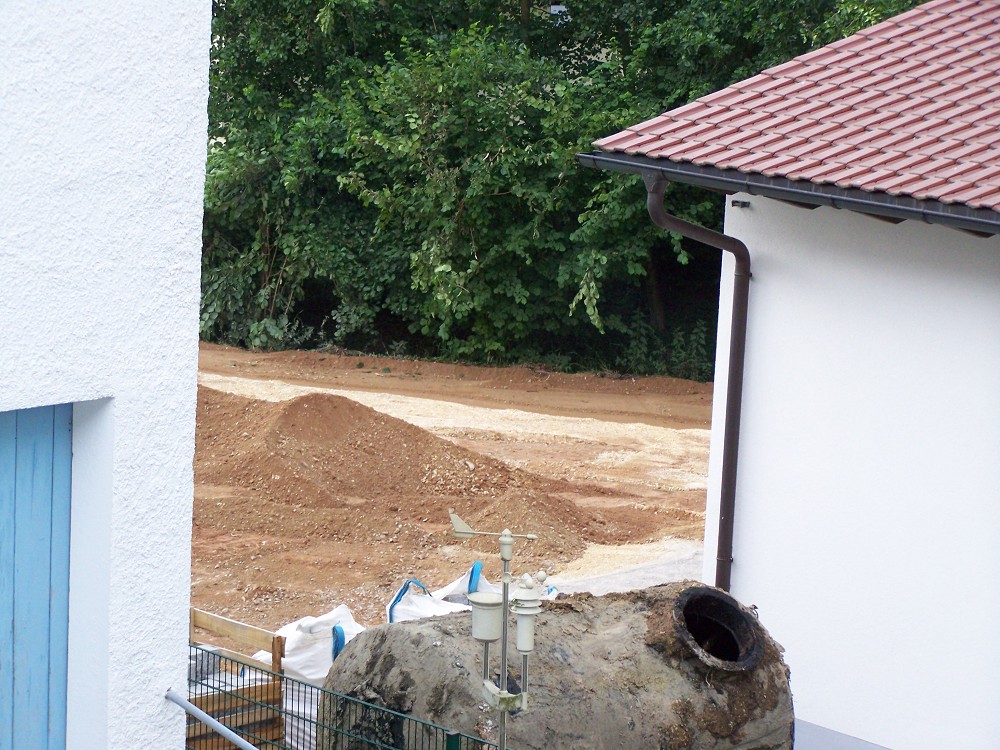

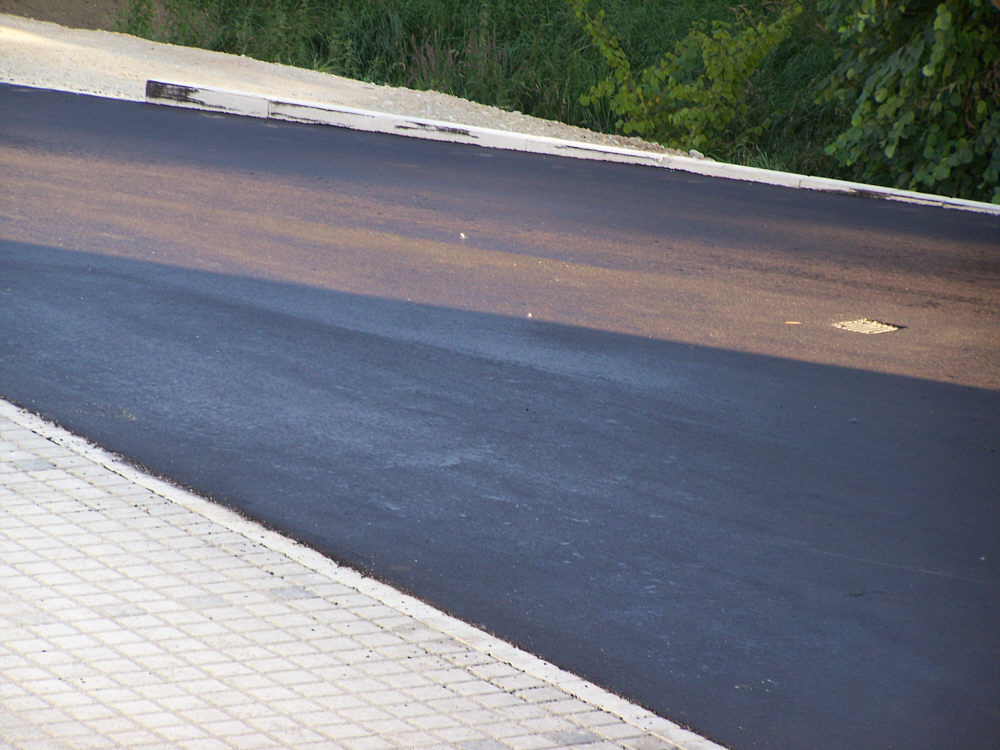

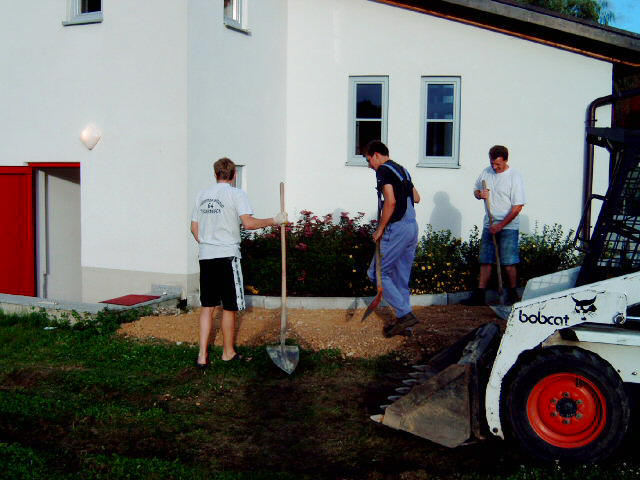

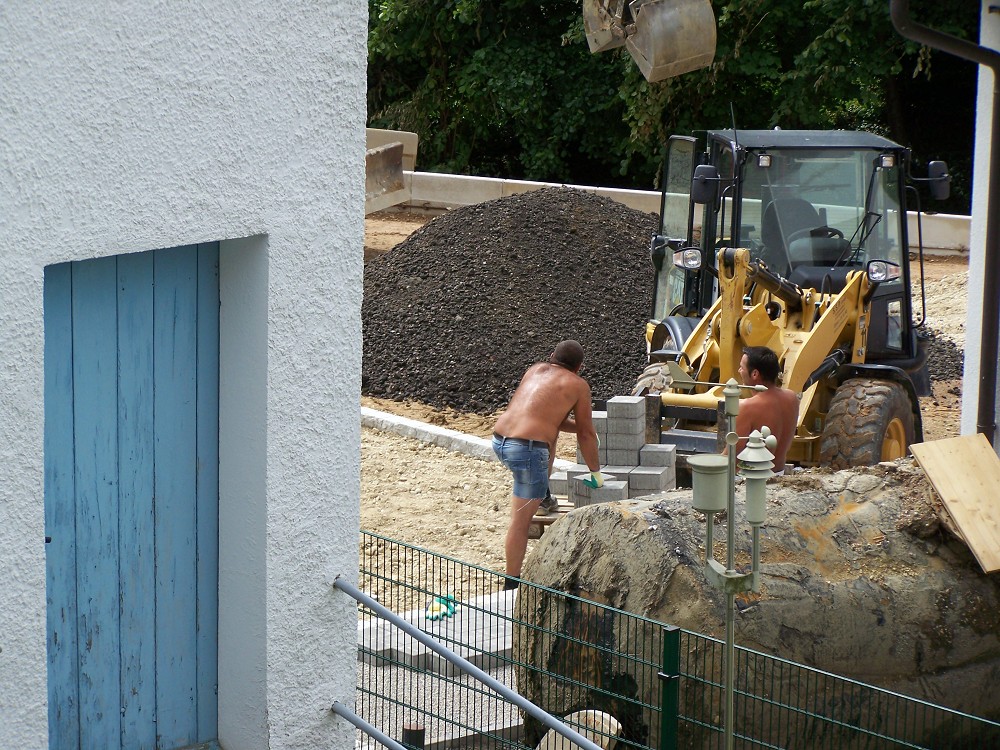

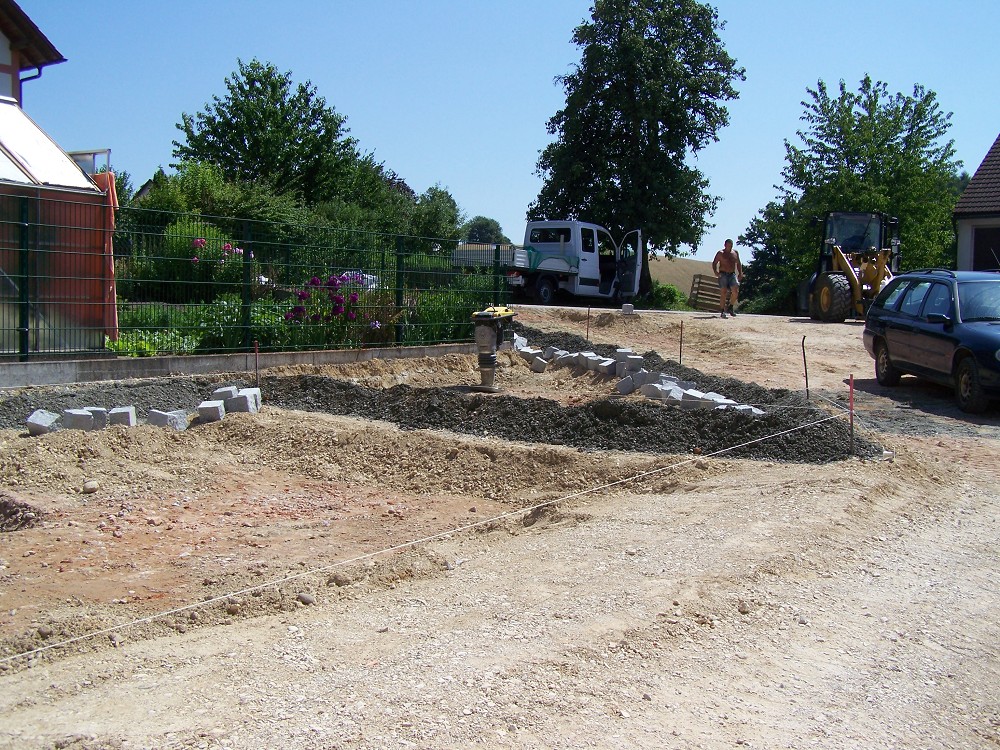

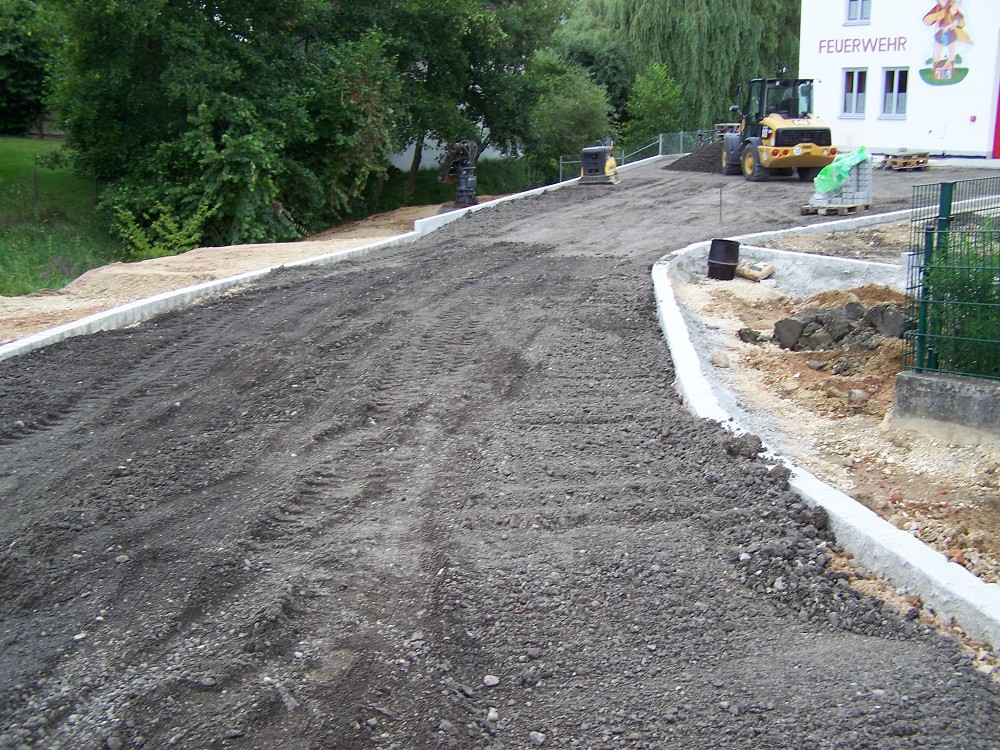

Übungshof und Zufahrt erstellen 2013 Freitag 02.08.2013 Donnerstag 01.08.2013 Mittwoch 31.07.2013 Dienstag 30.07.2013 Montag 29.07.2013 Samstag 27.07.2013 Freitag 26.07.2013 Donnerstag 25.07.2013 Mittwoch 24.07.2013 Eingang und Weg plastern 2005 9.12.2001 Einweihung des Feuerwehrhausesmit anschl. WeihnachtsfeierObergeschoss Schulungsraum Kellergeschoss für die Jugend Erdgeschoss Florianstüberl Bild Fahrzeughalle gemalt von Gerlinde Burghard Bericht Pfaffenhofener Kurier |
|

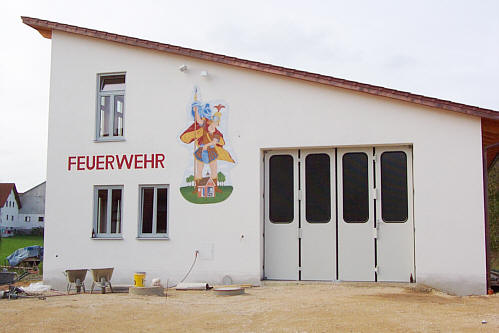

30.6. - 30.10.2001 Hl. Florian gemalt von Gerlinde Burghard, Ehrenberg zur Vergrösserung auf Foto klicken Updates folgen nur bei grösseren Bauveränderungen | |

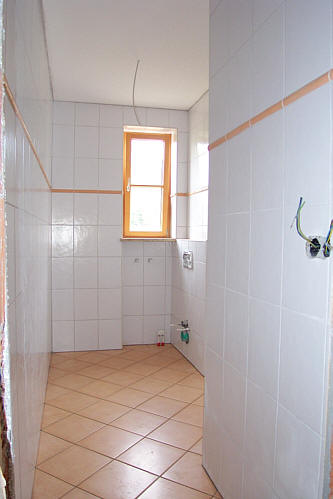

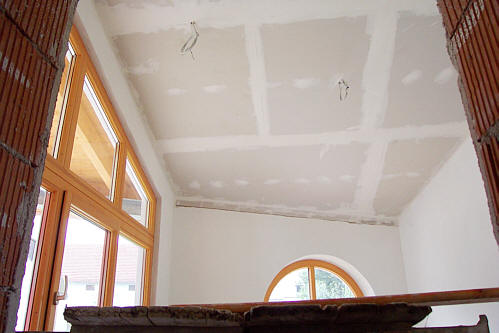

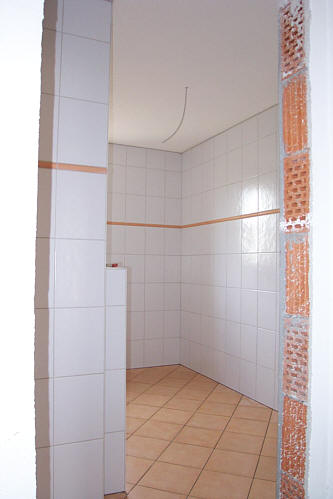

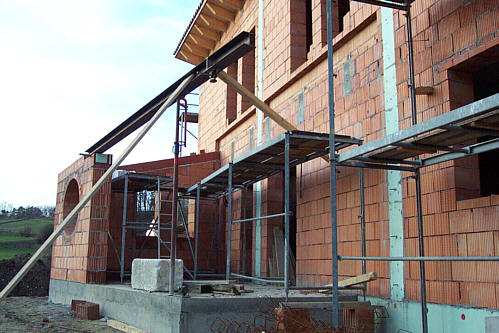

12.6 - 21.6.2001 Innenputzarbeiten 22.6. - 27.6.2001 Aussenputz 1.Lage 29.6.2001 Aussenputz 2.Lage |
|

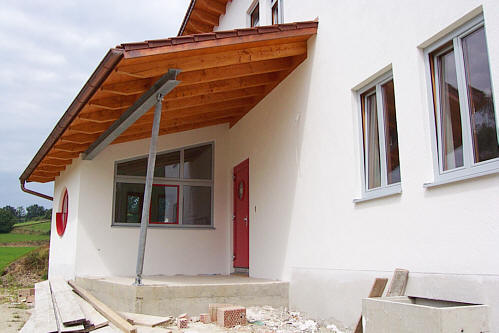

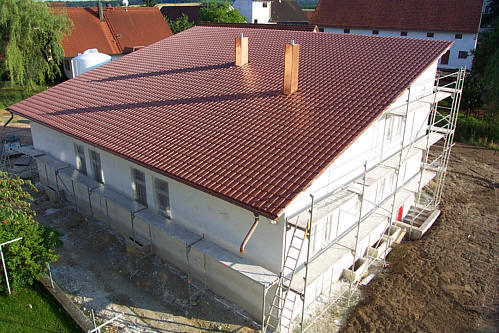

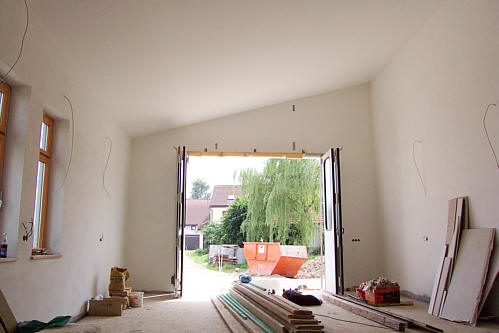

Sa 31.3.2001 Anbau eingedeckt, Gerüst abgebaut, Bürowand gemauert, Baustelle aufgeräumt Der Rohbau ist hiermit fertig !! |
|
Mo 26.3.2001 Anbau eingelattet | |
Sa 24.3.2001 Anbau Sparren und Dachverschalung befestigt, KG Wasserrohre verlegt, Heizraum verputzt | |

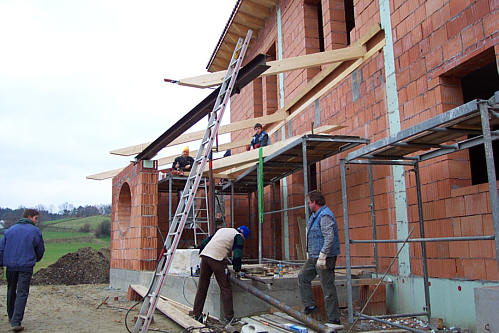

Fr 23.3.2001 Feuerverzinkten Stahlträger und Stütze montiert, Sparren ausgemauert, EG Wasserrohre verlegt |
|
Sa 17.3.2001 Stahlträger und Stütze angepasst, Teil Anbaudachstuhl montiert, Aussengerüst entfernt | |
Fr 16.3.2001 Nebengebäude Dachstuhl abgebunden, Stahlträger montiert, Abwasserrohre verlegt | |

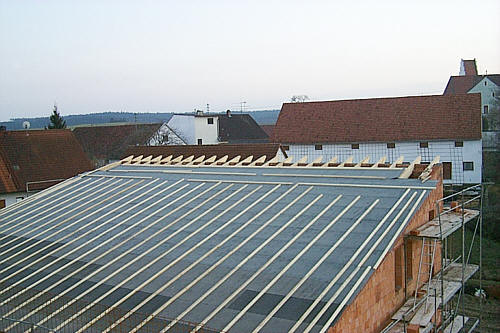

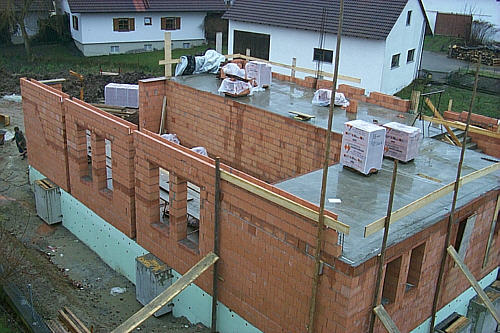

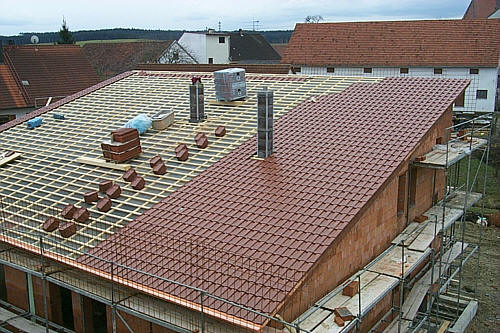

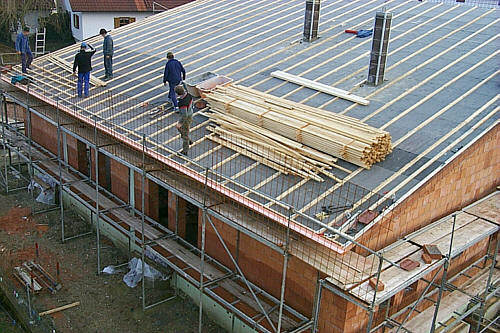

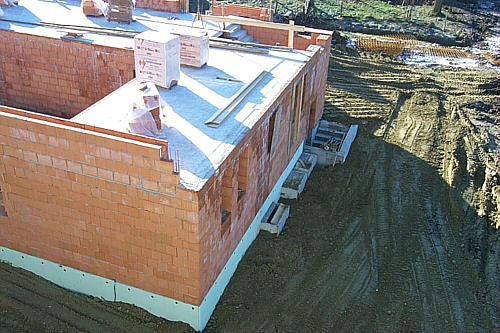

Sa 10.3.2001 Hauptgebäude eingedeckt, Sanitärarbeiten begonnen | |
Fr 9.3.2001 Kamine ausbetoniert, Dachschalung fertiggestellt, Hälfte Einlattung, Dachrinne und Ortgangbleche montiert |
|
Mi 7.3.2001 Kamine und Zwischenwand gemauert | |
Di 6.3.2001 Sparren und Pfetten ausgemauert | |

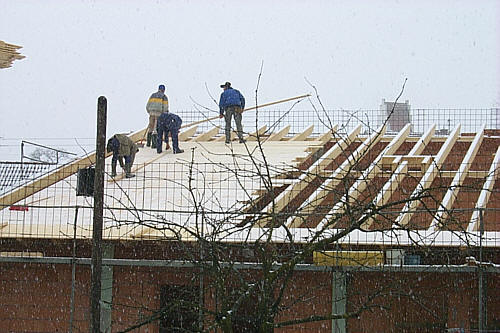

Sa 3.3.2001 Dach verschalt, Dachpappe und Konterlatten befestigt | |
Fr 2.3.2001 Sparren und beide Giebel ausgemauert | |

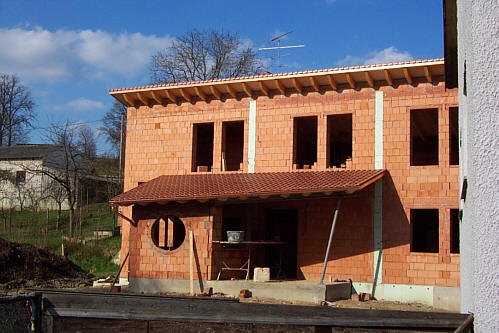

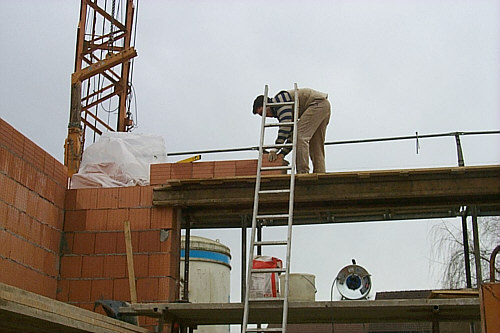

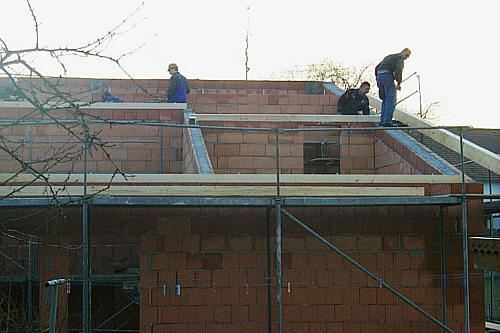

Sa 17.2.2001 Hebauf (Richtfest) Bericht | |

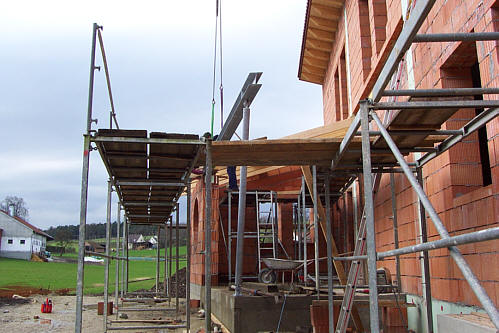

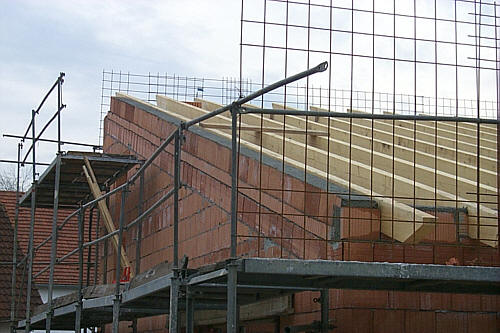

Fr 16.2.2001 Pfetten vorbereitet und montiert | |

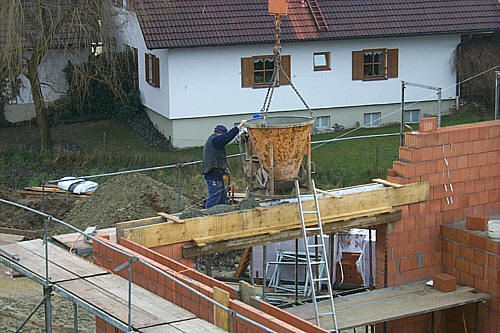

Mo 12.2.2001 93 Meter Ringanker und 4 Stützen betoniert, 42 Pfettenschrauben gesetzt | |

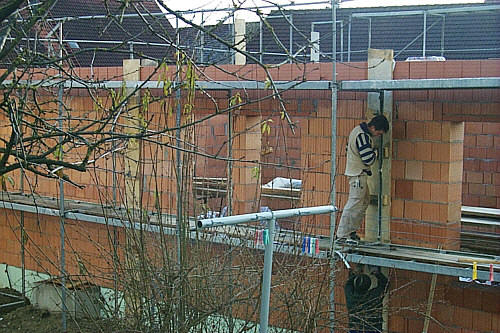

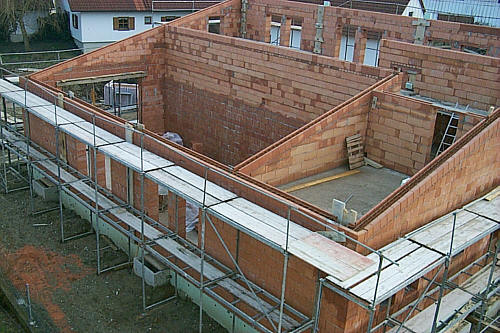

Sa 10.2.2001 Obergeschoss fetiggemauert, Stützen eingeschalt, Ringanker bewehrt | |
Fr 7.2.2001 Dachstuhlholz angeliefert, Sparren Hauptgebäude fertiggestellt | |
Mi 7.2.2001 Umfassung Südseite mit Ringanker fertiggestellt, 2 Aussteifungsstützen eingeschalt | |
Di 6.2.2001 2. Giebelseite fertiggemauert, Teil Tragwände mit Ringanker gemauert | |
Mo 5.2.2001 2. Giebelseite gemauert | |

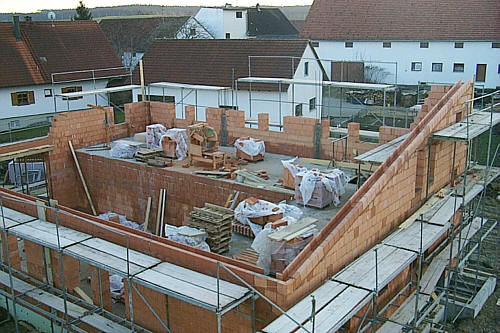

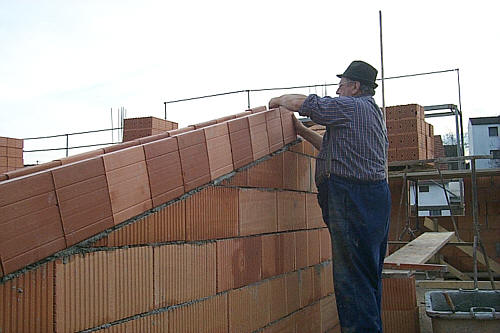

Sa 27.1.2001 Giebelseite angelegt und fertiggemauert | |
Fr 26.1.2001 4 Stützen, 6 Pfettenauflager und Torsturz betoniert | |

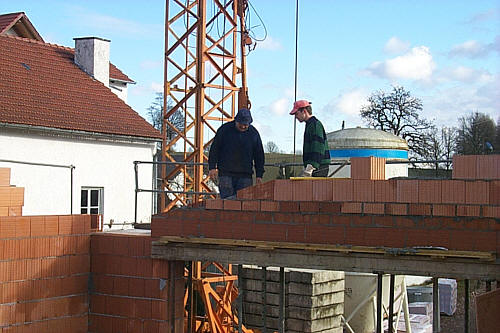

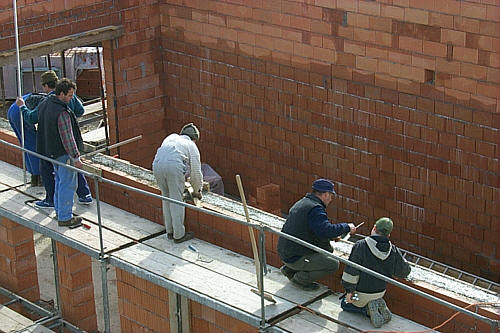

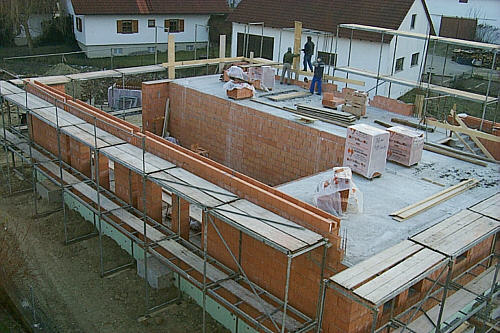

Do 25.1.2001 Obergeschoss Aussenwand gemauert, 2 Stützen und 5 Pfettenauflager eingeschalt | |
Mi 24.1.2001 Torsturz eingeschalt und Ziegelschalen verlegt | |
Di 23.1.2001 2 Aussteifungsstützen bewehrt und geschalt | |
Di 16.1.2001 Schutzgerüst aufgestellt | |
Sa 13.1.2001 Bau aufgefüllt, für Aussengerüst vorbereitet, Kellerunterzug ausgeschalt | |

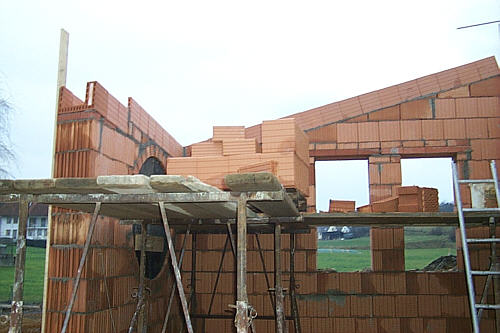

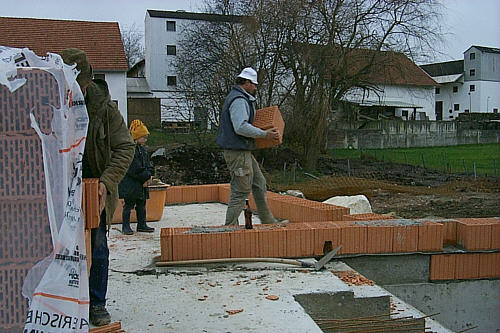

Fr 5.1.2001 Fahrzeughalle einschl. Ringanker gemauert, Obergeschoss Wand angelegt | |
Do 4.1.2001 Anbau fertiggemauert, Fahrzeughalle gemauert | |

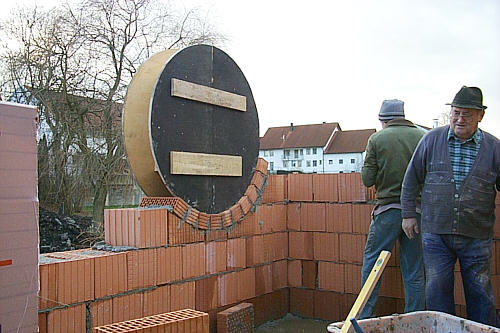

Mi 3.1.2001 Anbau Rundfenster gemauert | |

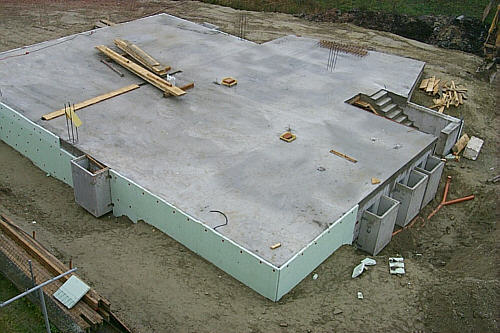

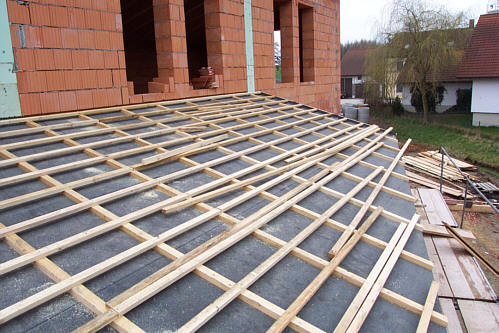

Fr 22.12.2000 Erdgeschossdecke mit Teppe und Kellerabgangsstufen betoniert | |
Do 21.12.2000 Treppe und 2.Aussteifungsstütze geschalt, Elektro-Leerrohre und Oberbewehrung verlegt | |
Mi 20.12.2000 Aussteifungsstütze bewehrt und geschalt | |
Di 19.12.2000 Kamine gemauert, Fertigdecke verlegt, Gerüst aufgestellt | |
Mo 18.12.2000 Trennwände fertig, Bockgerüst für Decke aufgestellt | |

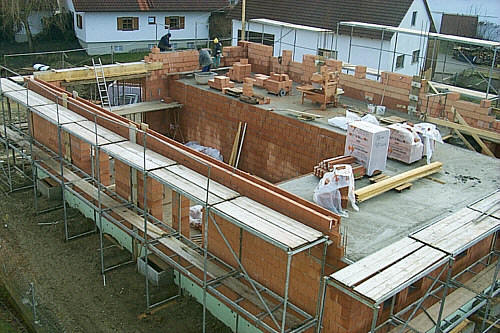

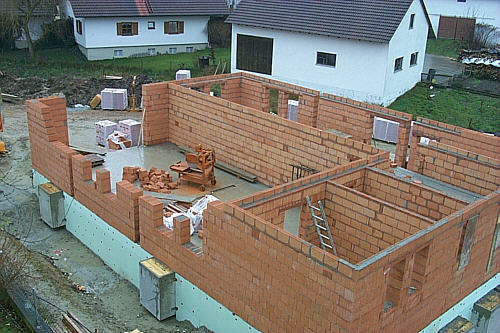

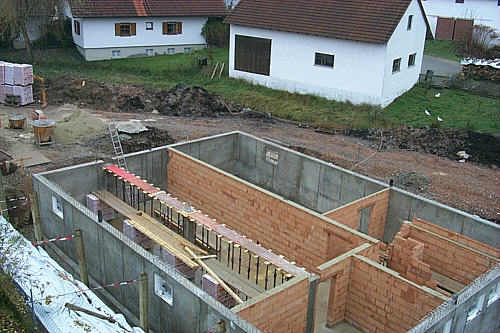

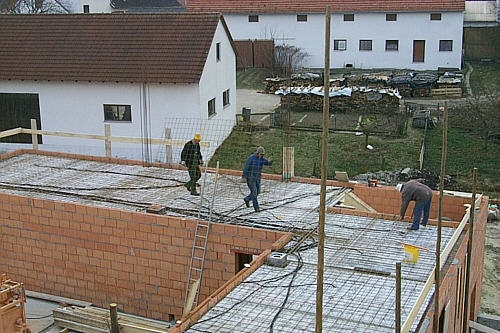

Sa 16.12.2000 Alle Deckenauflage- und Tragwände gemauert, Hälfte Trennwände gemauert |
|
Fr 15.12.2000 Erdgeschoss Hälfte Umfassung gemauert | |
Do 14.12.2000 Kellerabgang ausgeschalt, Aussenwände angelegt, Steine angeliefert | |
Mi 13.12.2000 Kellerabgang betoniert, Steine und Mörtelsilo angeliefert | |
Di 12.12.2000 Kellerabgang Umfassung geschalt | |
Mo 11.12.2000 Kellerabgang bewehrt und betoniert | |
Sa 9.12.2000 wasserdichte Lichtschächte montiert, Aussenisolierung angedübelt | |
Do 7.12.2000 Deckenabschalung entfernt | |

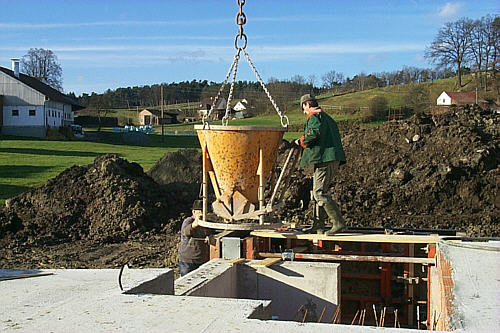

Mi 6.12.2000 Kellerdecke betoniert 49 m3 | |
Di 5.12.2000 4 Aussteifungsstützen bewehrt, Oberbewehrung befestigt | |
Mo 4.12.2000 Sauberkeitsschicht Anbau betoniert, Decke abgeschalt, Anbau Unter- und Oberbewehrung verlegt |
|
Sa 2.12.2000 Stützpfähle entfernt, Teilanfüllung, Anbau Auffüllung, Elektro Leerrohre verlegt, Decke Oberbewehrung verlegt |
|
Fr 1.12.2000 Anbau Frostschürze ausgeschalt, Decke Unterbewehrungszulagen verlegt, Teilauffüllung |
|
Do 30.11.2000 Anbau Frostschürze geschalt und betoniert | |
Mi 29.11.2000 Teilauffüllung Kellerabgang, Kamine gemauert, Bockgestell für Decke aufgestellt, Filigrandecke verlegt, Sauberkeitsschicht Fundamente Anbau betoniert |
|

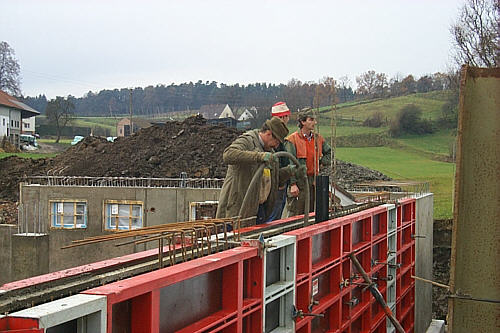

Di 28.11.2000 2 Ringfundamente betoniert, Unterzug ausgeschalt, Drainage verlegt, Teilauffüllung Anbau, Treppe eingeschalt |
|
Mo 27.11.2000 Unterzug bewehrt und betoniert, Teil Dickschicht aufgezogen 2 Ringfundamente für Anbau ausgehoben |
|

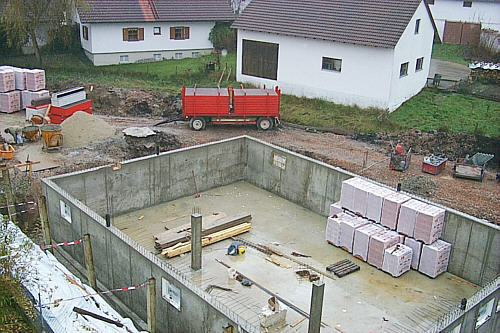

Sa 25.11.2000 Alle Kellerwände gemauert, Unterzug eingeschalt | |
Fr 24.11.2000 2. Hälfte Kellerumfassung Schalung entfernt und gesäubert Steine für Tragwände angeliefert |
|
Do 23.11.2000 2. Hälfte Kellerumfassung Schalung geschlossen und betoniert 23 m3 Baustahl für Unterzug angeliefert |
|

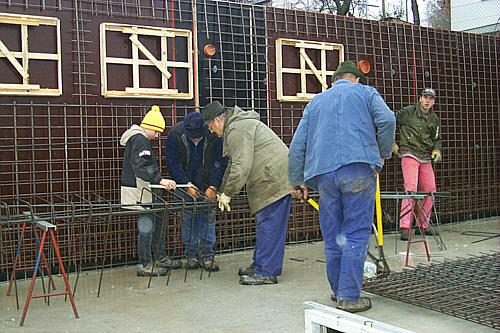

Mi 22.11.2000 2. Hälfte Kellerumfassung geschalt, Baustahl verlegt | |
Di 21.11.2000 1. Hälfte Kellerumfassung betoniert 22 m3 | |
Sa 18.11.2000 1. Hälfte Baustahl für Kellerumfassung verlegt, Schalung geschlossen | |
Fr 17.11.2000 1. Hälfte Baustahl für Kellerumfassung verlegt | |
Do 16.11.2000 1. Hälfte Kellerumfassung geschalt, Baustahl für Umfassung angeliefert | |
Mi 15.11.2000 Bodenplatte ausgeschalt, umlaufend Rollkies aufgeschüttet | |

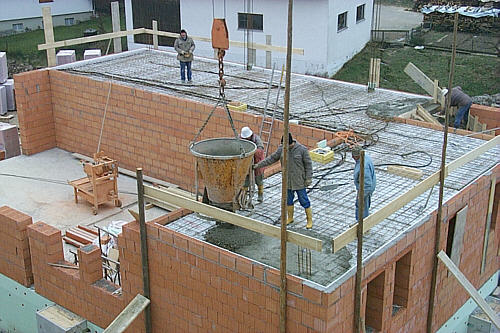

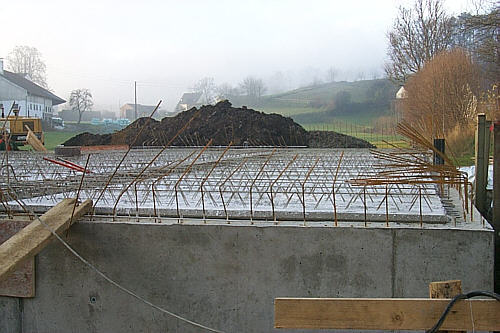

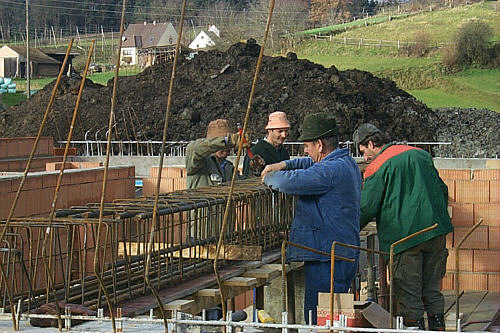

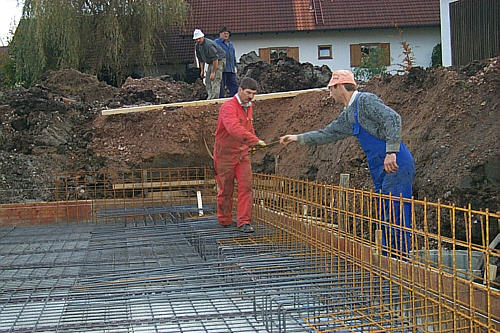

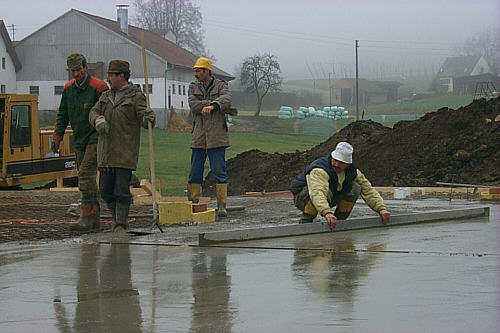

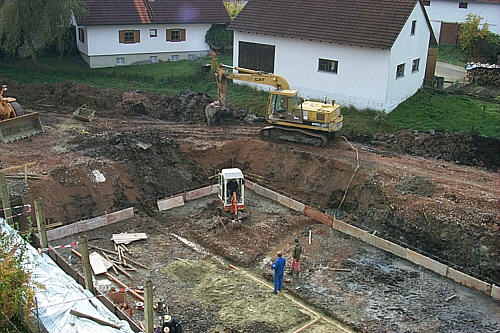

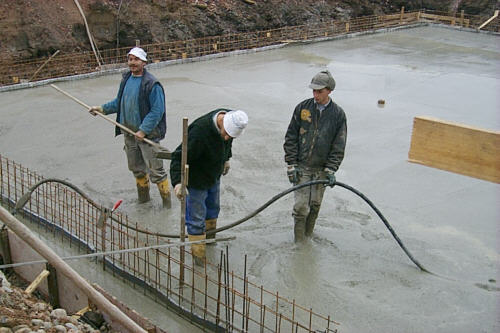

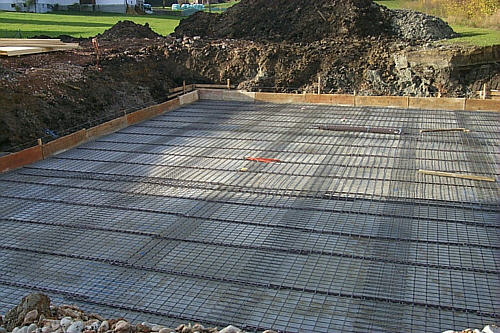

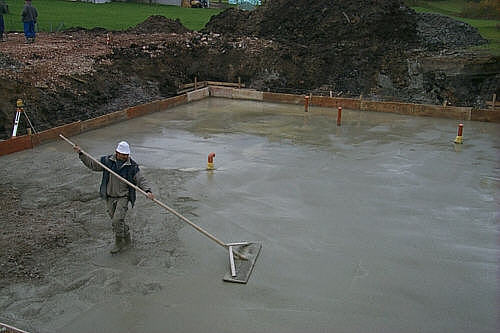

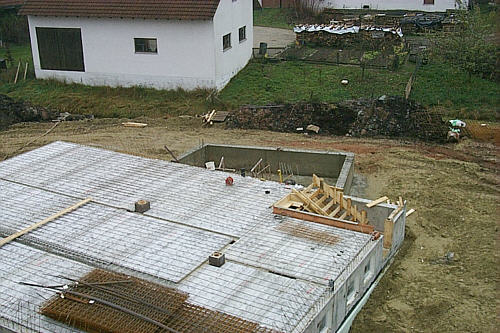

Di 14.11.2000 Bodenplatte betoniert 77,5 m3 | |
Sa 11.11.2000 Bewehrungkörbe armiert, Bewehrung fertiggestellt. Es wurden in der Bodenplatte verlegt: 4,9 Tonnen Baustahlmatten 770 Rundstahlbügel 7,5 km Rundeisen Gesamtgewicht Bewehrung Bodenplatte: 9,3 Tonnen |
|
Fr 10.11.2000 Teil Bewehrungkörbe armiert | |
Do 9.11.2000 Teil Unterbewehrung verlegt, Bodenplattenschalung befestigt | |
Mi 8.11.2000 Schalbretter angeliefert, Bügelpositionen vermessen | |
Di 7.11.2000 Wir müssen auf das Baustahl warten | |
Mo 6.11.2000 Sauberkeitsschicht betoniert | |
Sa 4.11.2000 Abwasserkanal verlegen, Bodenplatte abschalen | |
Fr 3.11.2000 Vorbereitung zur Sauberkeitsschicht | |
Do 2.11.2000 5 Ringfundamente gesetzt, 7 betoniert | |
Di 31.10.2000 16 Ringfundamente gesetzt, 20 betoniert | |

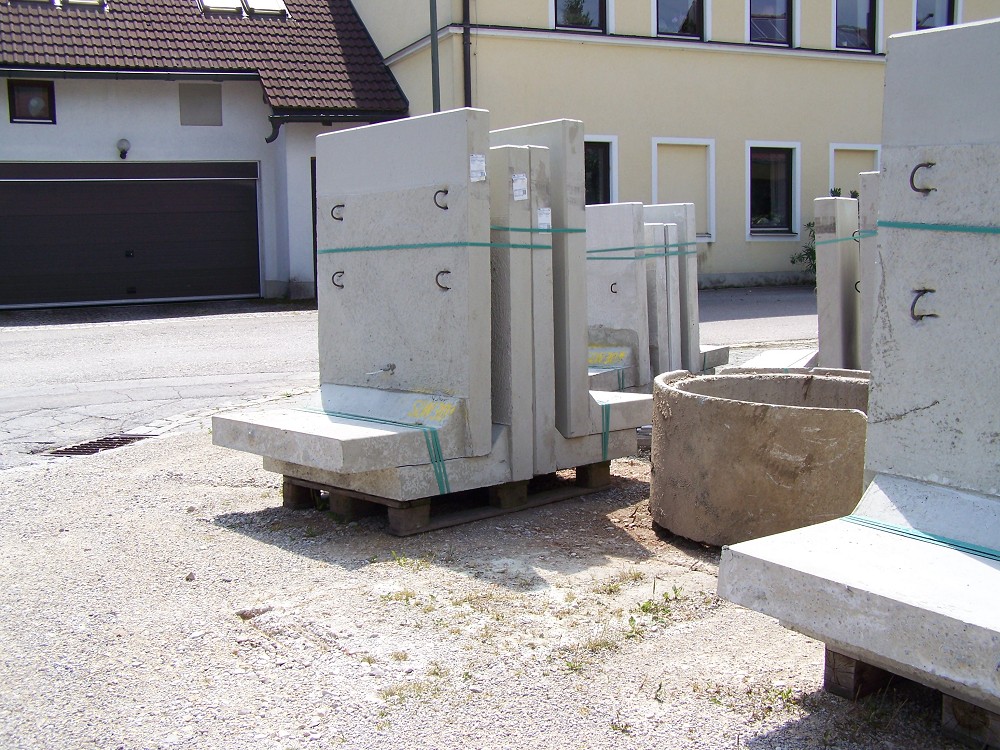

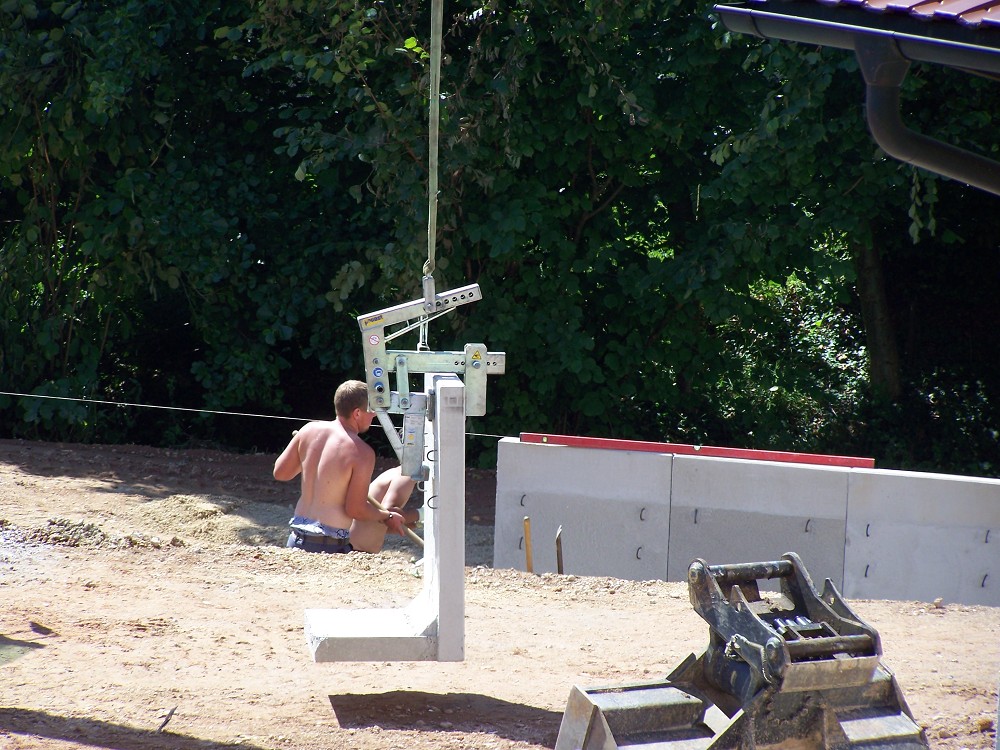

Mo 30.10.2000 Baustrom, Fundamentringe angeliefert, Kran aufgestellt, 6 Ringfundamente gesetzt. Der gesamte Bau gründet auf 26 Ringfundamente mit einer Tiefe zwischen 1,20m und ca. 4m und einem Durchmesser von einen Meter. Ein Fundament gegründet mit 1,5m Durchmesser auf ca. 2m . |
|
Sa 28.10.2000 Aushub 2.Tag, Rollkiesaufschüttung | |

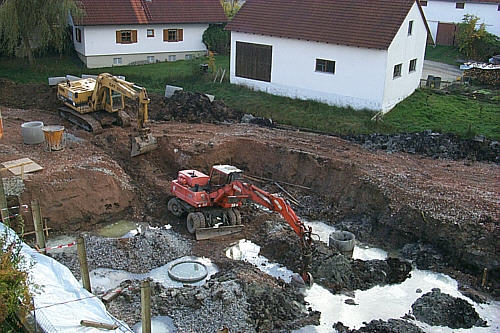

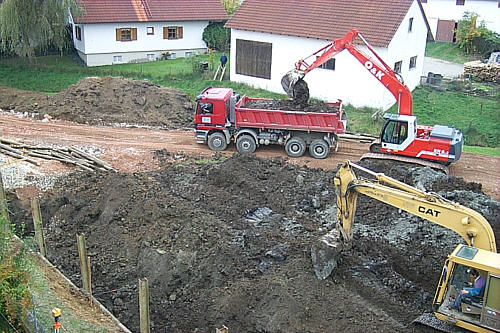

Fr 27.10.2000 Aushub | |
Do 26.10.2000 Vorbereitungen zum Aushub und Stützwand abstützen | |
Mi 25.10.2000 Erneutes vermessen des Gebäudes durch das Vermessungsamt | |
Di 24.10.2000 Einfahrtsvorbereitung, Lichtmast aufstellen | |
Mo 23.10.2000 Einfahrtsvorbereitung | |

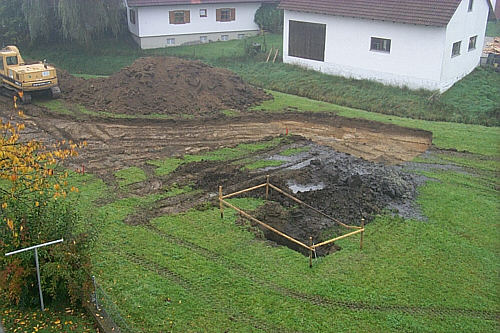

Sa 21.10.2000 Erste Erdarbeiten | |
30.09.2000 Infoabend, Planausstellung, Ausführungsplanung | |
20.07.2000 Vermessen des Gebäudes durch das Vermessungsamt | |
18.07.2000 Offizielle Planübergabe Bericht |
