alle Fotos Erdgeschoss
Sa 13.1.2001 Bau aufgefüllt, für Aussengerüst vorbereitet, Kellerunterzug ausgeschalt

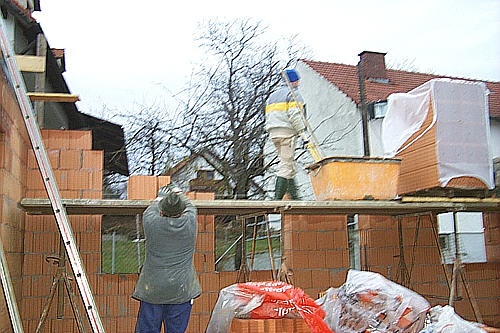

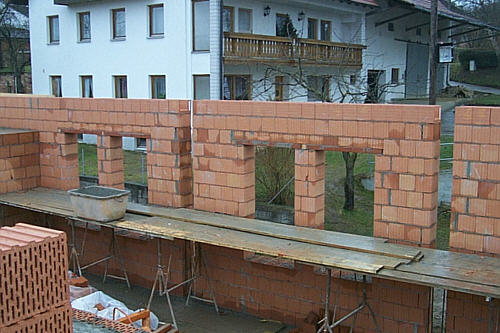

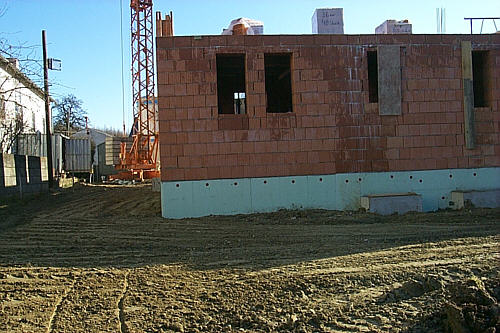

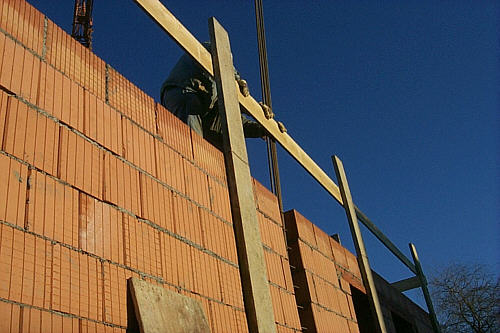

Fr 5.1.2001 Fahrzeughalle einschl. Ringanker gemauert, Obergeschoss Wand angelegt

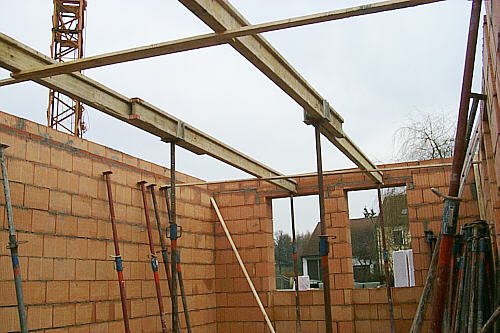

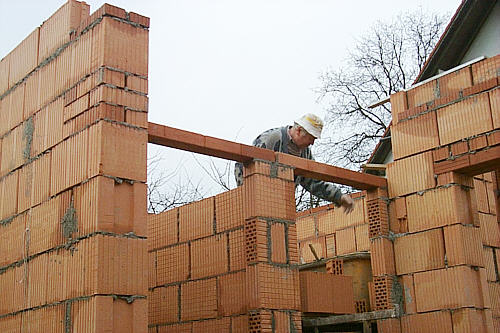

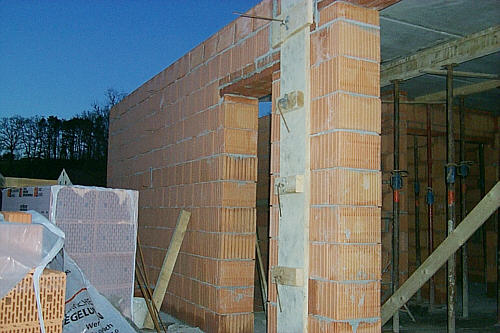

Do 4.1.2001 Anbau fertiggemauert, Fahrzeughalle gemauert
Mi 3.1.2001 Anbau Rundfenster gemauert

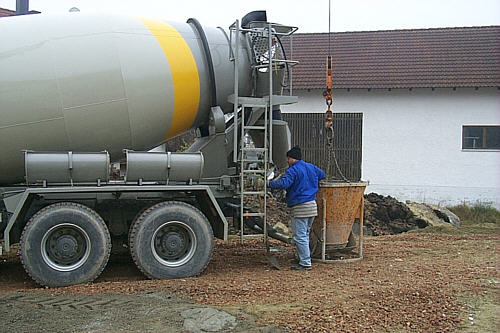

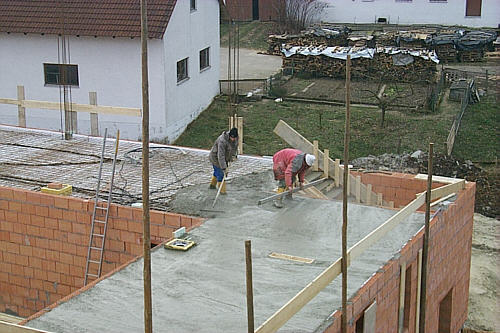

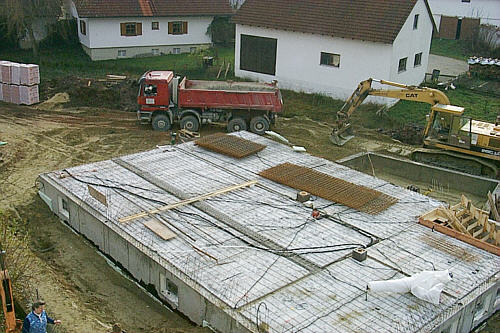

Fr 22.12.2000 Erdgeschossdecke mit Teppe und Kellerabgangsstufen betoniert

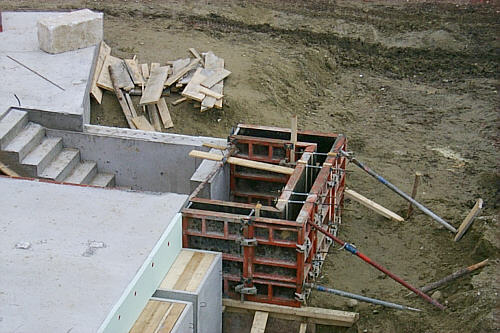

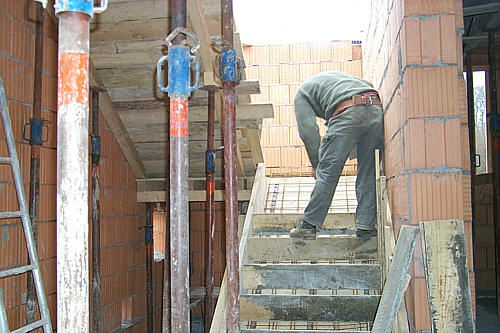

Do 21.12.2000 Treppe und 2.Aussteifungsstützen geschalt, Elektro-Leerrohre und Oberbewehrung verlegt
Mi 20.12.2000 Aussteifungsstütze bewehrt und geschalt

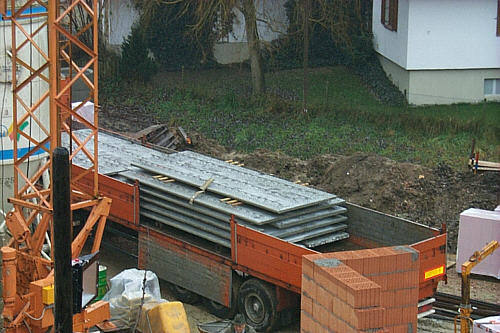

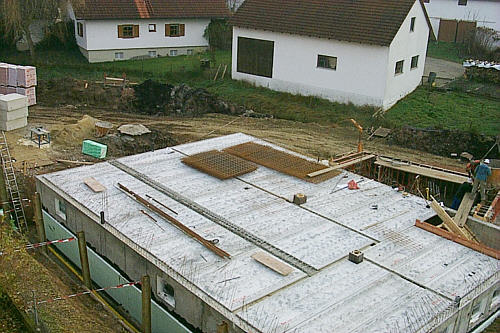

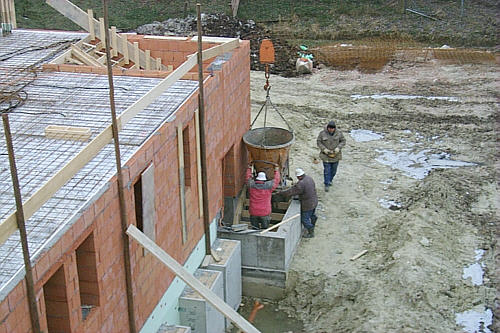

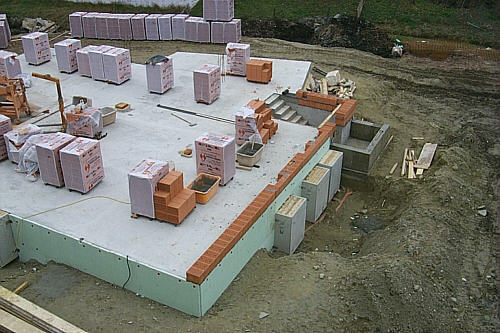

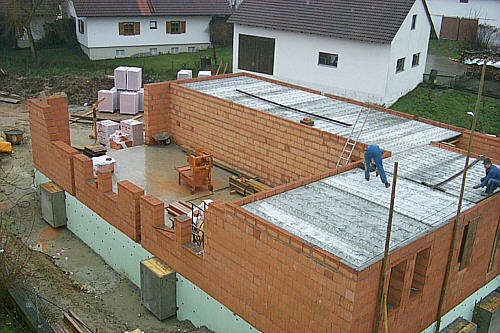

Di 19.12.2000 Kamine gemauert, Fertigdecke verlegt, Gerüst aufgestellt
Mo 18.12.2000 Trennwände fertig, Bockgerüst für Decke aufgestellt

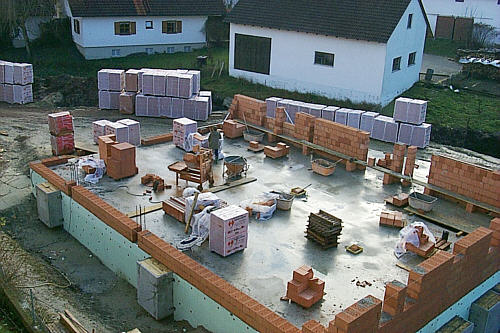

Sa 16.12.2000 Alle Deckenauflage- und Tragwände gemauert, Hälfte Trennwände gemauert

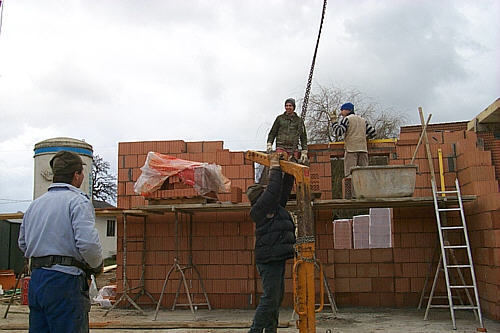

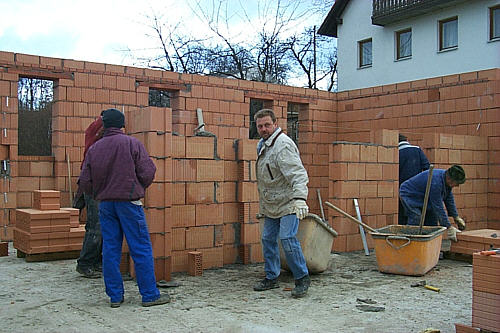

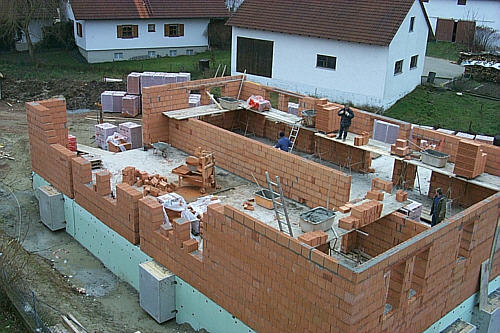

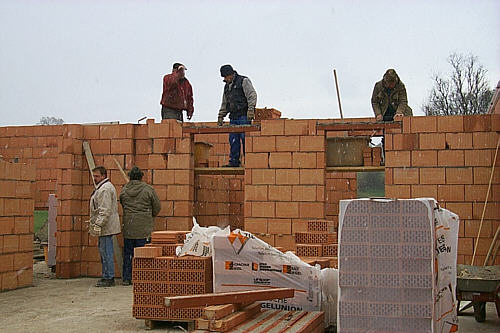

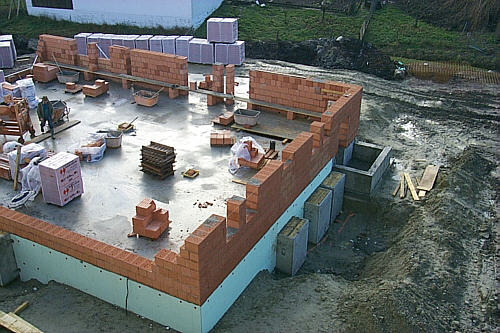

Fr 15.12.2000 Erdgeschoss Hälfte Umfassung gemauert
Do 14.12.2000 Kellerabgang ausgeschalt, Aussenwände angelegt, Steine angeliefert

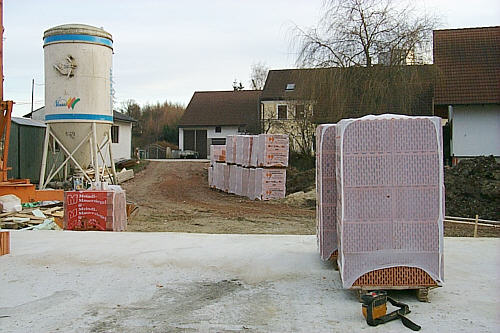

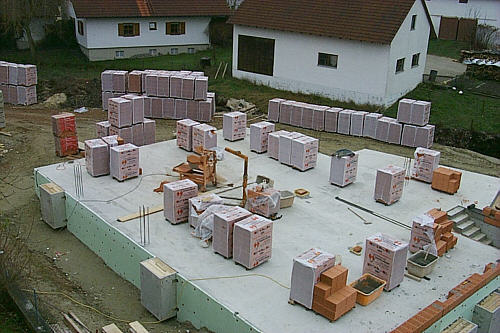

Mi 13.12.2000 Kellerabgang betoniert, Steine und Mörtelsilo angeliefert
Di 12.12.2000 Kellerabgang Umfassung geschalt
Mo 11.12.2000 Kellerabgang bewehrt und betoniert

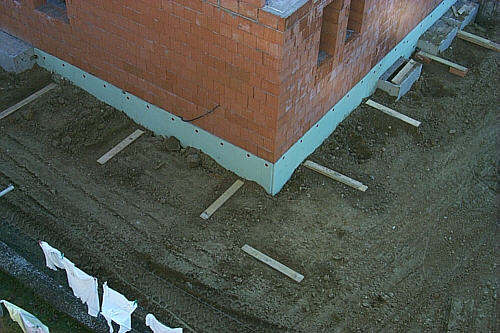

Sa 9.12.2000 wasserdichte Lichtschächte montiert, Aussenisolierung angedübelt
Do 8.12.2000 Deckenabschalung entfernt

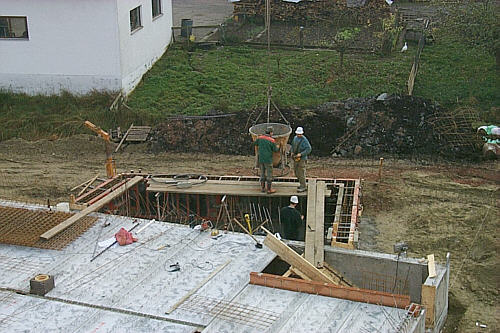

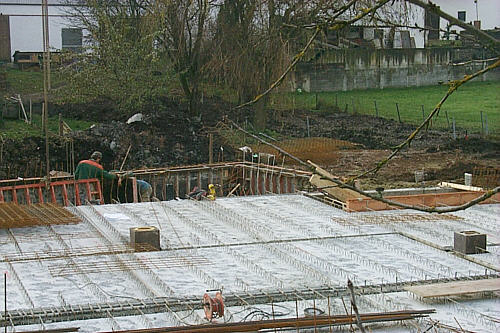

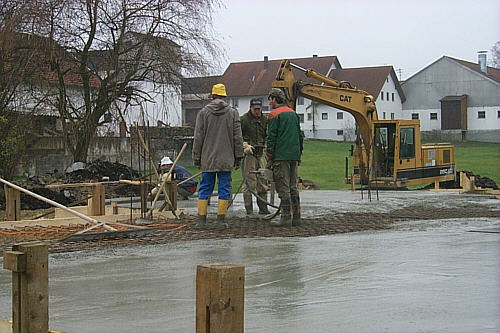

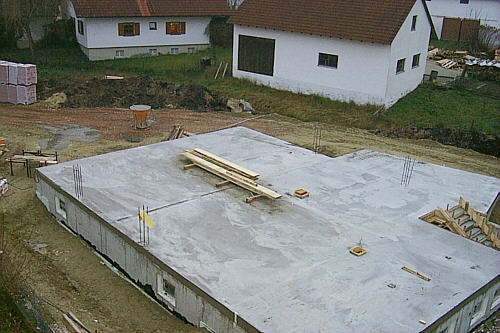

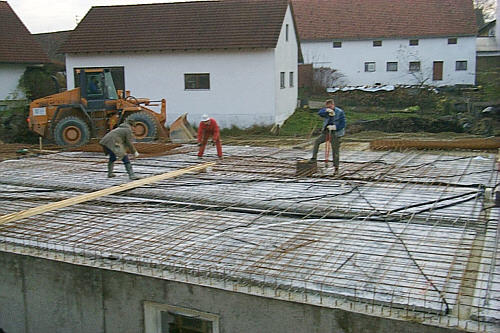

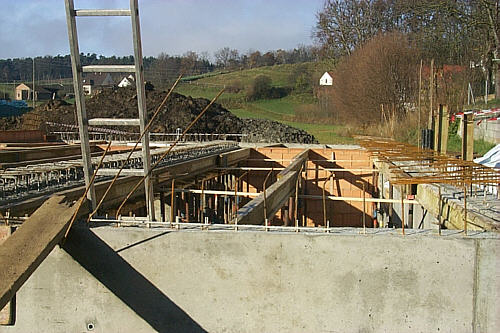

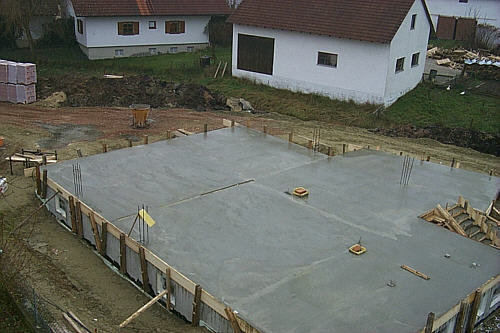

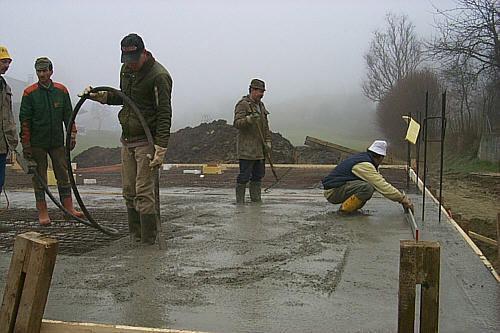

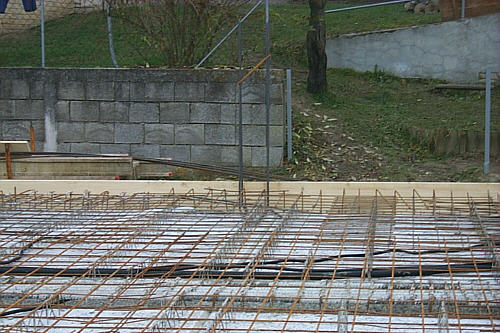

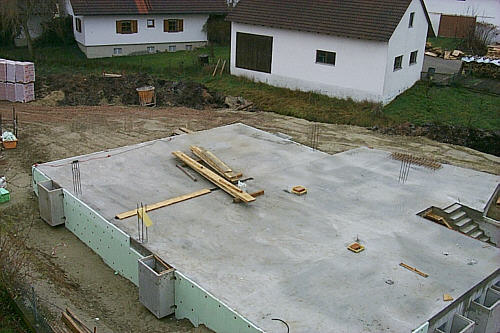

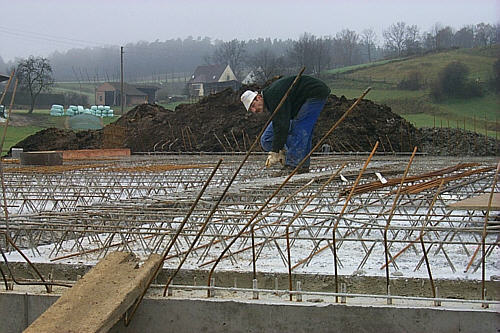

Mi 6.12.2000 Kellerdecke betoniert

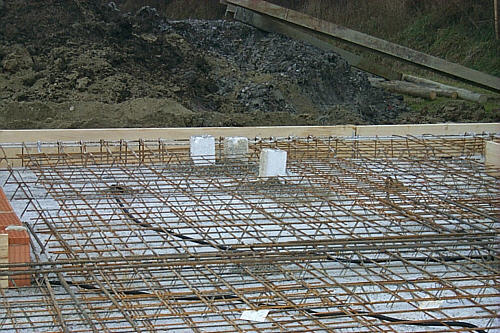

Di 5.12.2000 4 Aussteifungsstützen bewehrt, Oberbewehrung befestigt
Mo 4.12.2000 Sauberkeitsschicht Anbau betoniert, Decke abgeschalt,
Anbau Unter- und Oberbewehrung verlegt
Sa 2.12.2000 Stützpfähle entfernt, Teilanfüllung, Anbau Auffüllung,
Elektro Leerrohre verlegt, Decke Oberbewehrung verlegt
Fr 1.12.2000 Anbau Frostschürze ausgeschalt,
Decke Unterbewehrungszulagen verlegt,
Teilauffüllung
Do 30.11.2000 Anbau Frostschürze geschalt und betoniert
Mi 29.11.2000 Teilauffüllung Kellerabgang, Kamine gemauert,
Bockgestell für Decke aufgestellt, Filigrandecke verlegt,

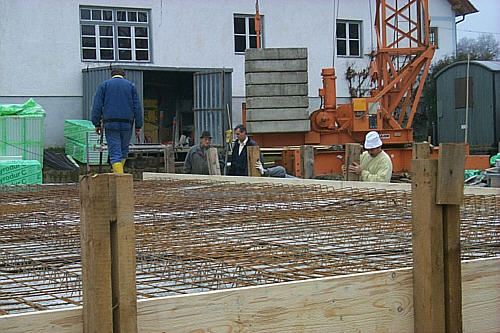

Sauberkeitsschicht Fundamente Anbau betoniert
