alle Fotos Keller
Mi 29.11.2000 Teilauffüllung Kellerabgang, Kamine gemauert,

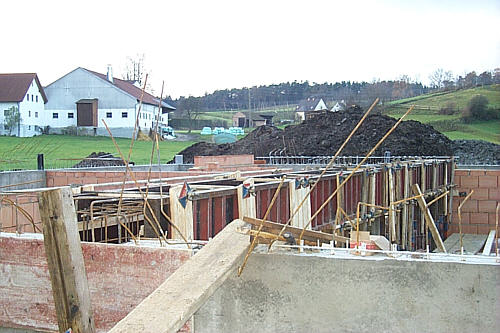

Bockgestell für Decke aufgestellt, Filigrandecke verlegt,
Sauberkeitsschicht Fundamente Anbau betoniert
Di 28.11.2000 2 Ringfundamente betoniert, Unterzug ausgeschalt,
Drainage verlegt, Teilauffüllung Anbau, Treppe eingeschalt
Mo 27.11.2000 Unterzug bewehrt und betoniert, Teil Dickschicht aufgezogen
2 Ringfundamente für Anbau ausgehoben

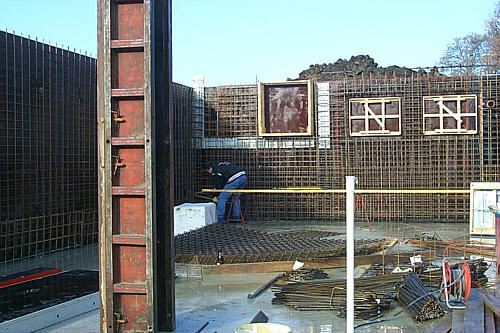

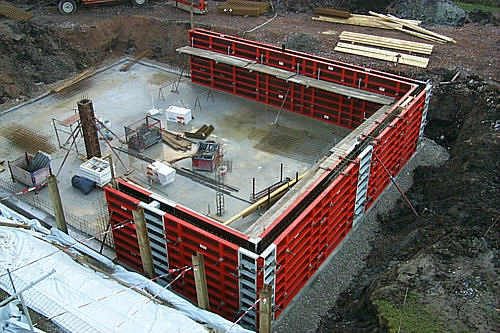

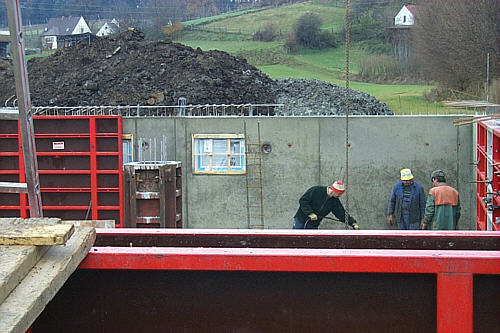

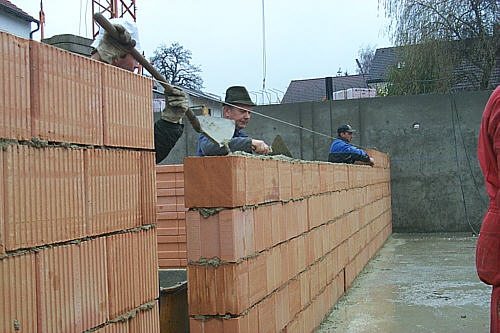

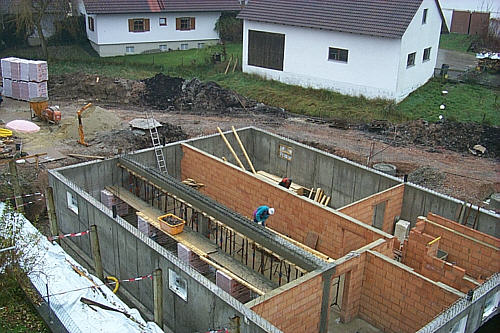

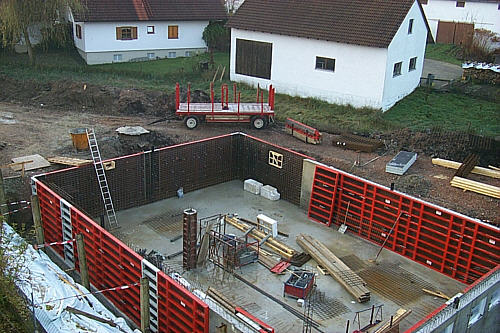

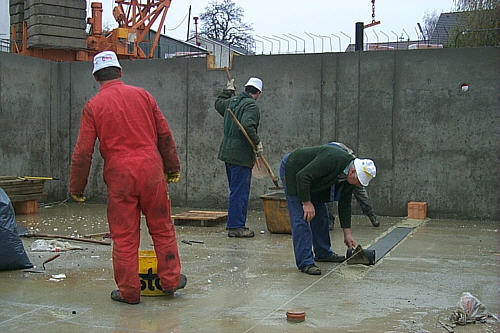

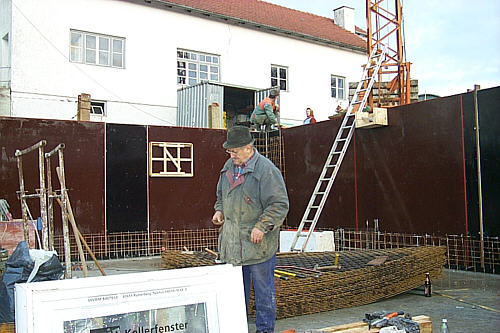

Sa 25.11.2000 Alle Kellerwände gemauert, Unterzug eingeschalt
Fr 24.11.2000 2. Hälfte Kellerumfassung Schalung entfernt und gesäubert
Steine für Tragwände angeliefert

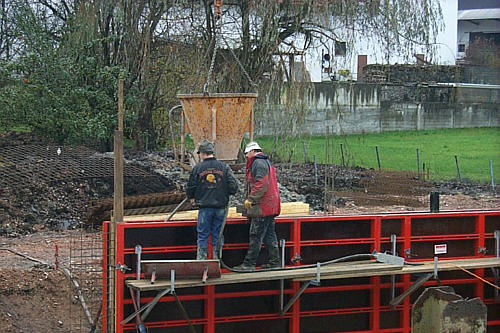

Do 23.11.2000 2. Hälfte Kellerumfassung Schalung geschlossen und betoniert

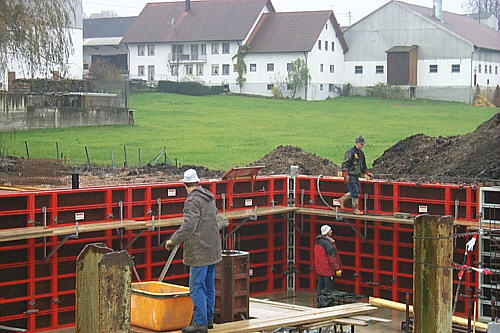

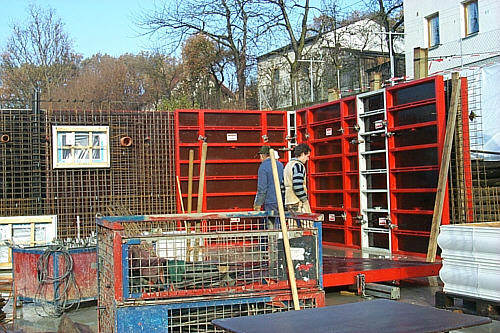

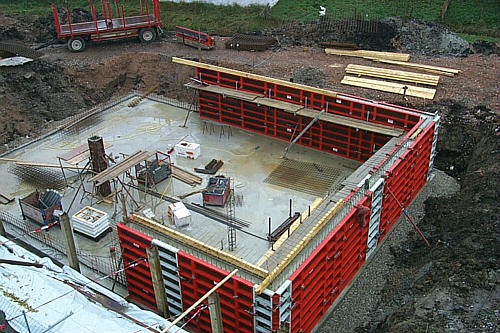

Mi 22.11.2000 2. Hälfte Kellerumfassung geschalt, Baustahl verlegt

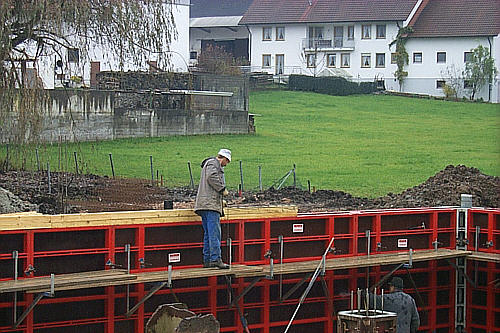

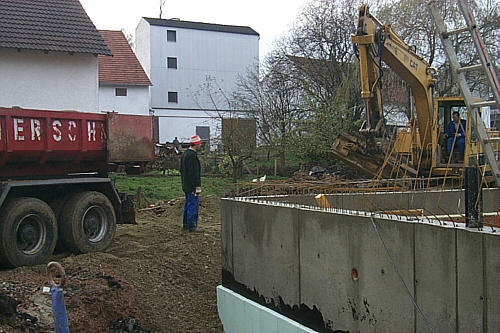

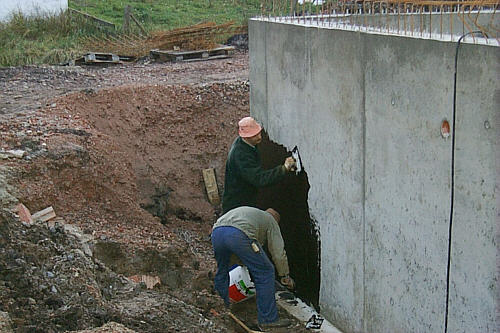

Di 21.11.2000 1. Hälfte Kellerumfassung betoniert
Sa 17.11.2000 1. Hälfte Baustahl für Kellerumfassung verlegt, Schalung geschlossen
Fr 17.11.2000 1. Hälfte Baustahl für Kellerumfassung verlegt

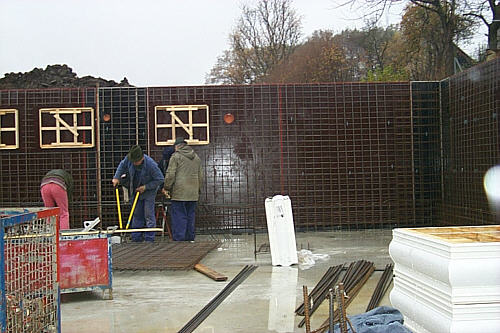

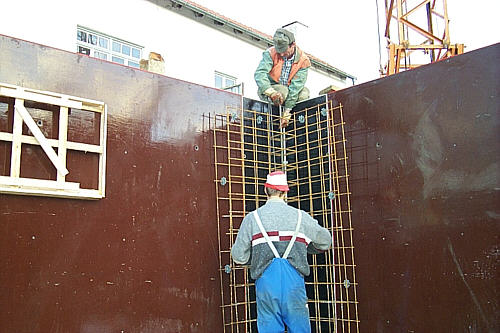

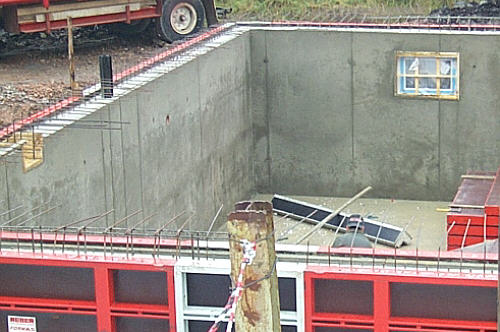

Do 16.11.2000 1. Hälfte Kellerumfassung geschalt, Baustahl für Umfassung angeliefert

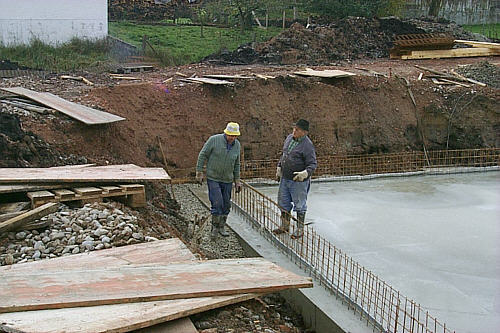

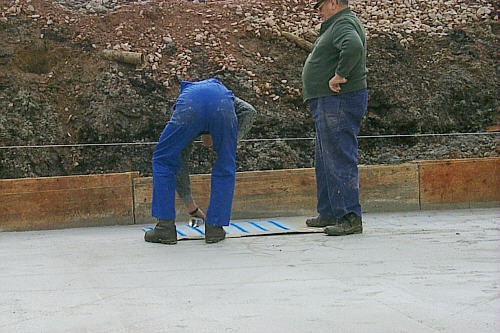

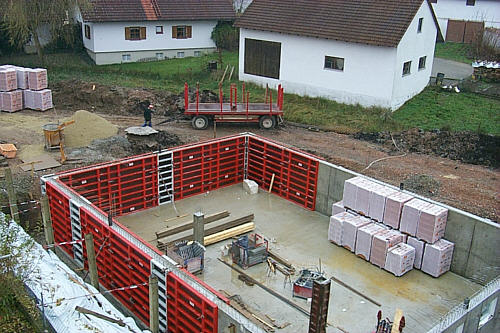

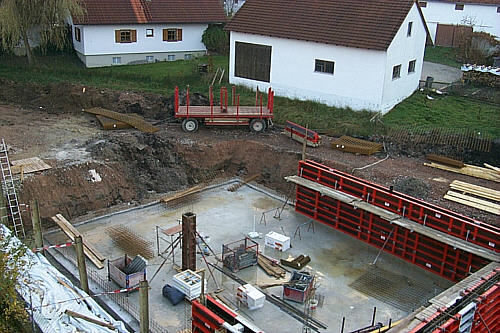

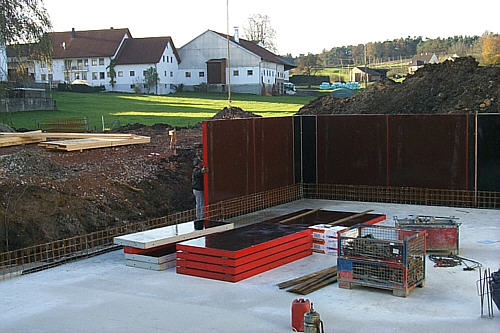

Mi 15.11.2000 Bodenplatte ausgeschalt, umlaufend Rollkies aufgeschüttet

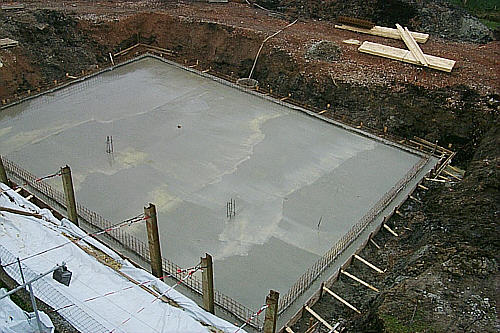

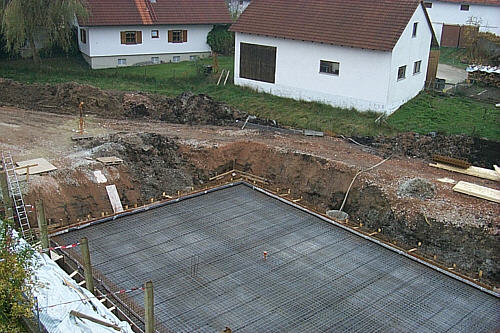

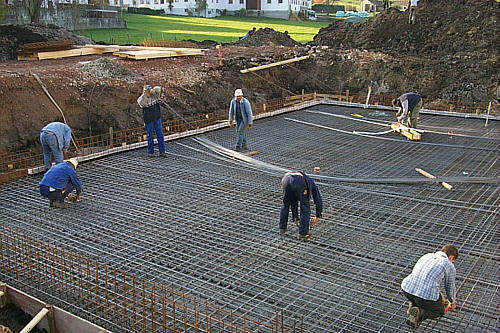

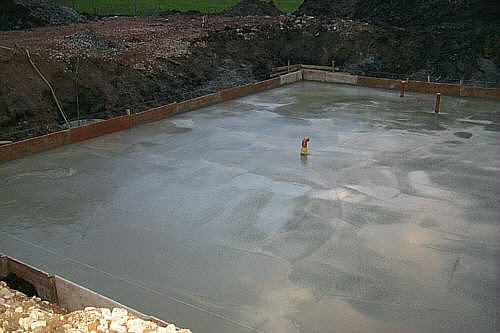

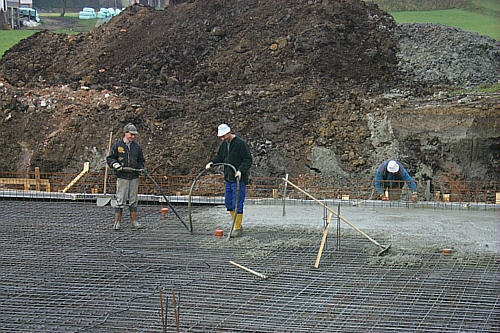

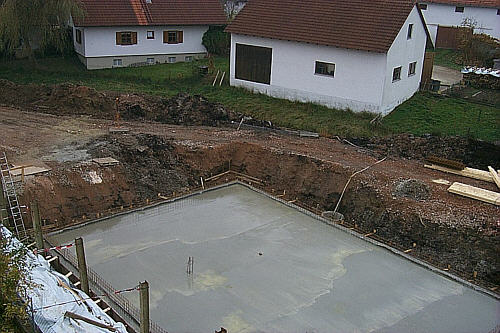

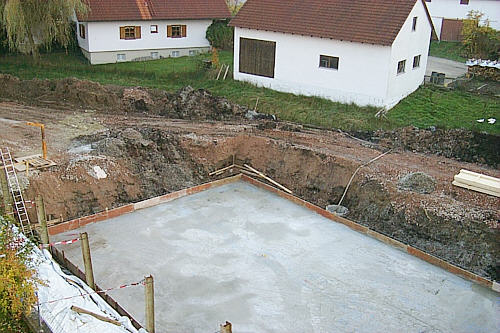

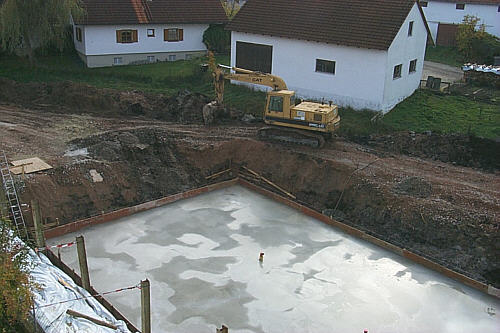

Di 14.11.2000 Bodenplatte betoniert

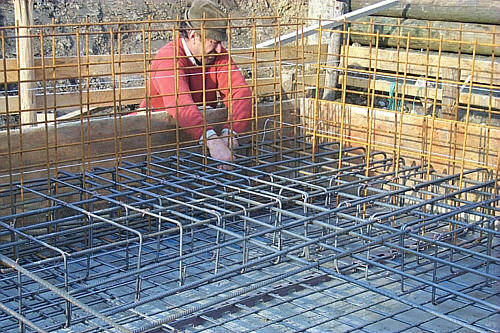

Sa 11.11.2000 Bewehrungkörbe armiert, Bewehrung fertiggestellt
Fr 10.11.2000 Bewehrungkörbe armiert

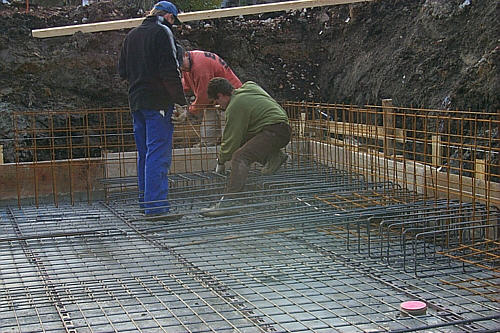

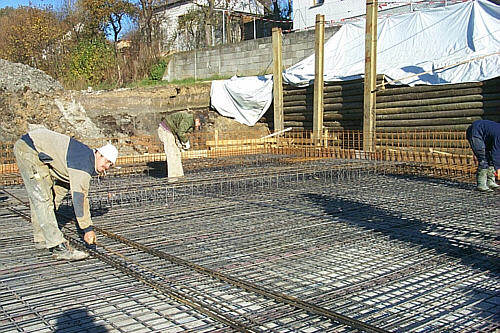

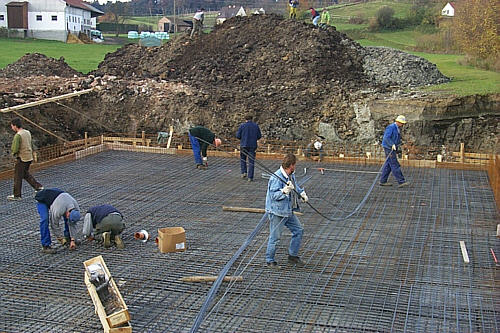

Do 9.11.2000 Teil Unterbewehrung verlegt, Bodenplattenschalung befestigt

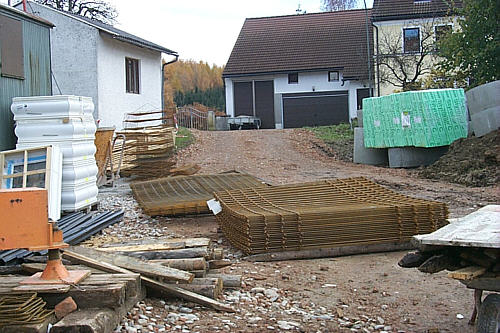

Mi 8.11.2000 Schalbretter angeliefert, Bügelpositionen vermessen
Di 7.11.2000 Warten auf das Baustahl

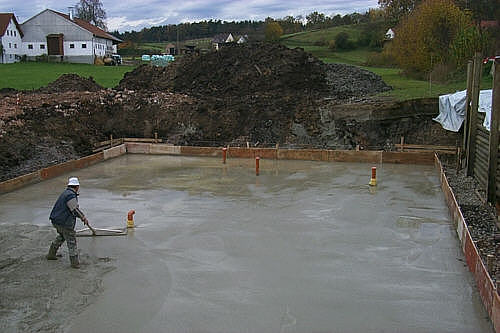

Mo 6.11.2000 Sauberkeitsschicht betoniert
Sa 4.11.2000 Abwasserkanal verlegen, Bodenplatte abschalen
Fr 3.11.2000 Vorbereitung zur Sauberkeitsschicht

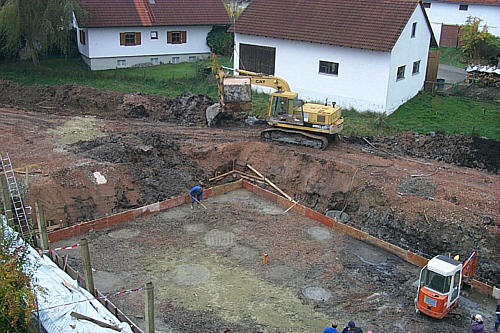

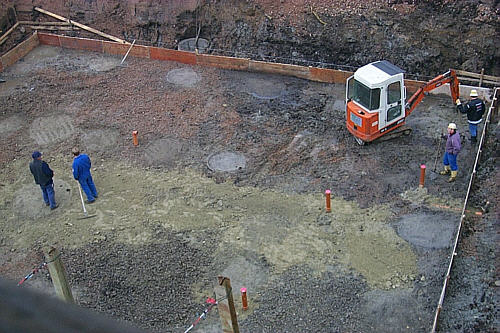

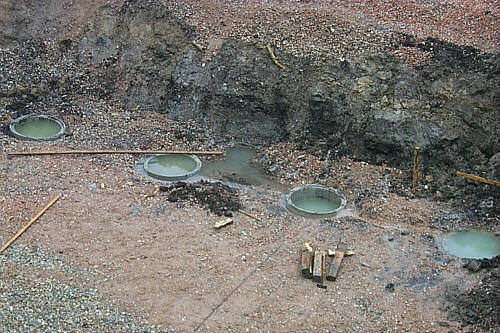

Do 2.11.2000 5 Ringfundamente gesetzt, 7 betoniert

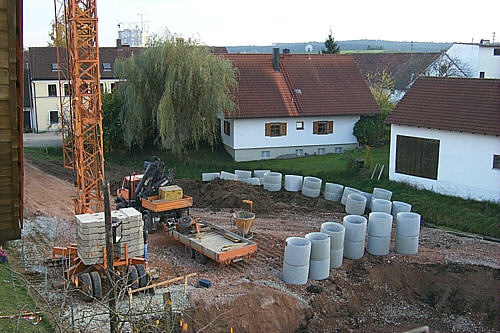

Di 31.10.2000 16 Ringfundamente gesetzt, 20 betoniert

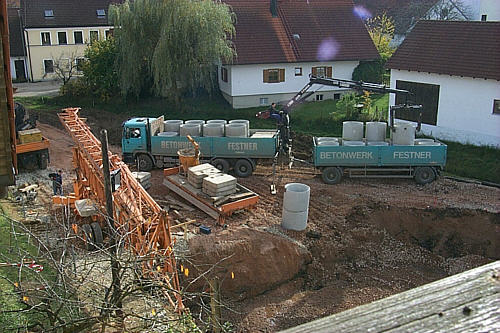

Mo 30.10.2000 Baustrom, Fundamentringe angeliefert, Kran aufgestellt, 6 Ringfundamente gesetzt

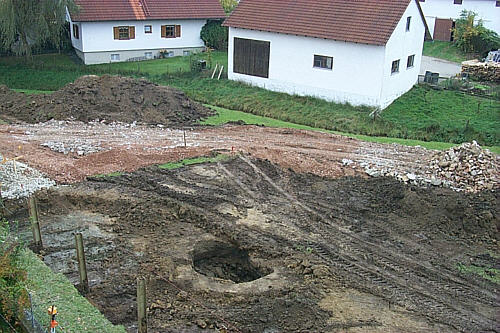

Sa 28.10.2000 Aushub 2.Tag, Rollkiesaufschüttung

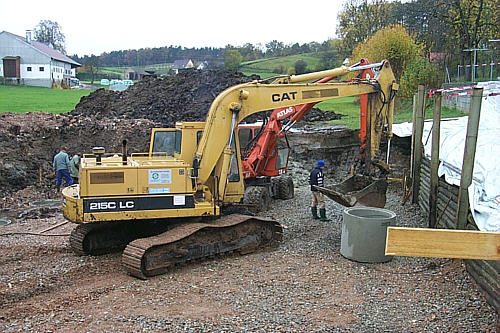

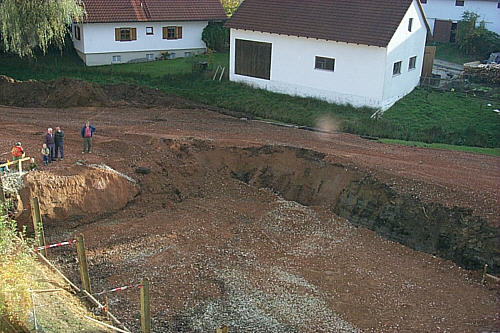

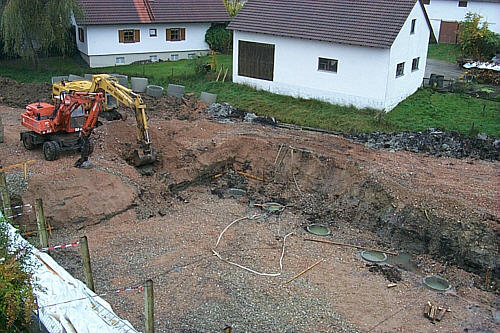

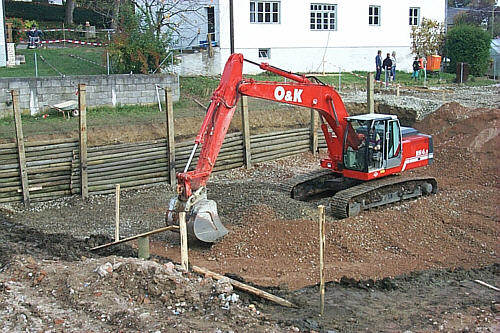

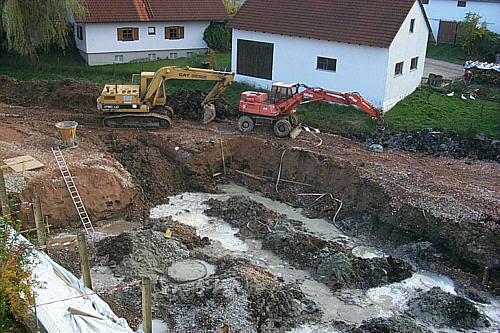

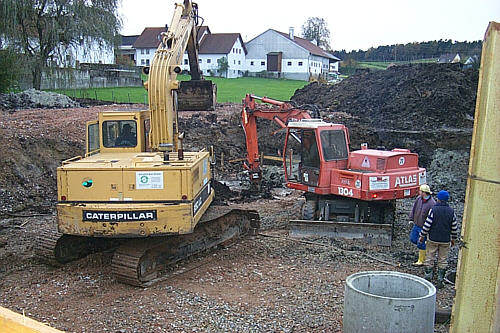

Fr 27.10.2000 Aushub

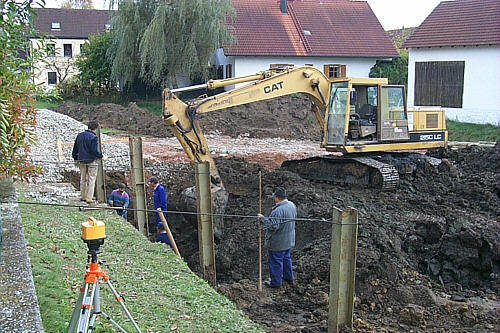

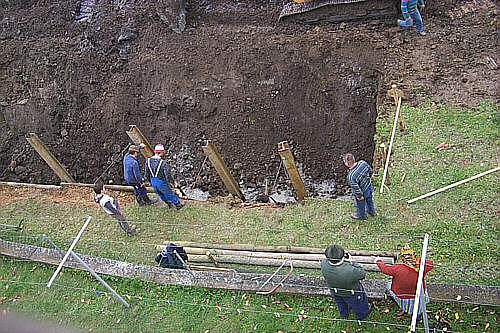

Do 26.10.2000 Vorbereitungen zum Aushub und Stützwand abstützen
Mi 25.10.2000 Erneutes vermessen des Gebäudes durch das Vermessungsamt

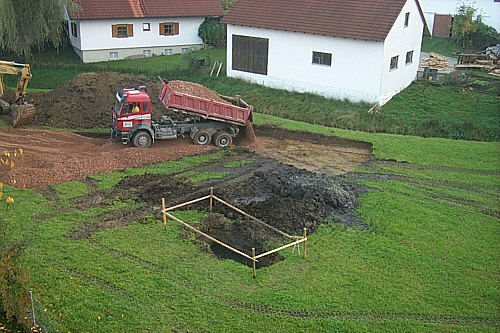

Di 24.10.2000 Einfahrtsvorbereitung, Lichtmast aufstellen

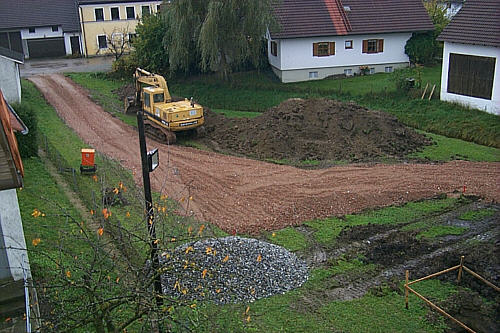

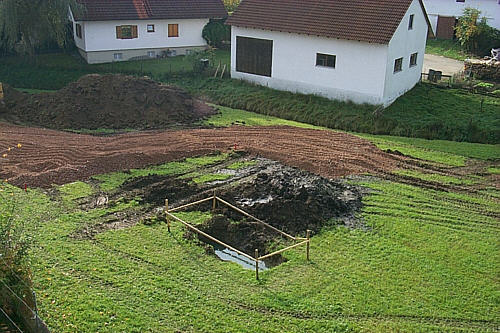

Mo 23.10.2000 Einfahrtsvorbereitung

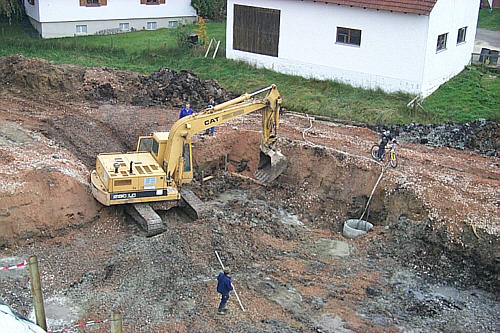

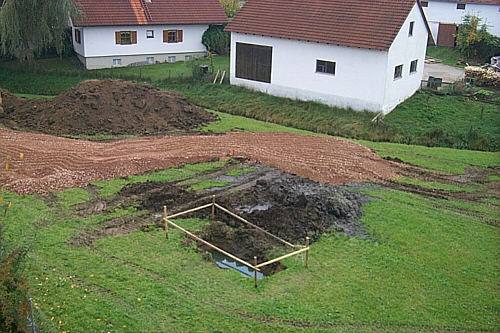

Sa 21.10.2000 Erste Erdarbeiten
18.07.2000 Offizielle Planübergabe
